تولید دال بتنی پیش ساخته زمانی به یک طرح صنعتی قابل دفاع تبدیل می شود که نوع دال، روش ساخت، سطح کنترل کیفیت و ظرفیت قابل فروش آن پیش از خرید تجهیزات مشخص شده باشد. «دال پیش ساخته» نام یک محصول واحد نیست: دال توپر مسلح برای پوشش کانال با دال مجوف پیش تنیده برای سقف های دهانه بلند از نظر طرح اختلاط، ماشین آلات، آزمون های سازه ای، حمل و اقتصاد تولید تفاوت بنیادی دارد. به همین دلیل، مقایسه هزینه این دو محصول صرفا با شاخص «قیمت هر مترمربع» می تواند سرمایه گذار را به خطا بیندازد.
این مقاله با تمرکز بر شرایط ایران در سال ۱۴۰۵، ابتدا خانواده محصولات و الزامات مهندسی را معرفی می کند و سپس یک سناریوی واحد برای کارخانه تولید دال مجوف پیش تنیده به ضخامت مرجع ۲۰۰ میلی متر و عرض استاندارد ۱٫۲ متر ارائه می دهد. سناریوی مطالعاتی دارای ظرفیت طراحی ۱۰۰ هزار مترمربع در سال و فروش فرضی ۷۵ هزار مترمربع در سال است. ارقام اقتصادی به دلار آمریکا هستند و قیمت قراردادی تجهیزات، ارزش معاملاتی محصول در ایران یا بازده تضمین شده به شمار نمی آیند. داده های منتشر شده از سازمان های رسمی و سازندگان معتبر به طور جداگانه از فرضیات مهندسی معرفی می شوند.
دال بتنی پیش ساخته چیست و چه محصولاتی می توان تولید کرد؟
دال پیش ساخته قطعه ای صفحه ای یا نواری از بتن است که بخش اصلی عملیات قالب بندی، آرماتورگذاری و بتن ریزی آن در کارخانه انجام می شود و پس از کنترل کیفیت و دستیابی به مقاومت لازم به محل پروژه منتقل می گردد. وظیفه سازه ای آن با محل استفاده تعیین می شود: ممکن است عضو باربر سقف، پوشش دهانه کانال، بخشی از کف سوله یا قطعه پیش ساخته راه و محوطه باشد. مقاومت بتن به تنهایی برای معرفی محصول کافی نیست؛ طول دهانه، شرایط تکیه گاهی، ظرفیت برشی و خمشی، تغییرشکل، مقاومت حریق و ضوابط اتصال نیز باید مشخص شوند.
| خانواده محصول | ساختار و روش معمول | کاربرد شاخص | پیامد سرمایه گذاری |
|---|---|---|---|
| دال توپر بتن مسلح | بتن معمولی یا ویژه همراه شبکه آرماتور، تولید در قالب ثابت | کانال، محوطه، قطعه سفارشی و دهانه های محدود | سرمایه اولیه قالب ها کمتر، اما مصرف بتن و تنوع قالب بالاتر |

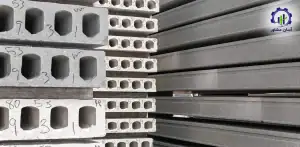

| دال مجوف پیش تنیده (Hollow Core) | حفره های طولی، کابل پیش تنیدگی و تولید پیوسته اکسترودری یا اسلیپ فرم | سقف ساختمان ها، پارکینگ و مراکز صنعتی | سرمایه خط بالاتر، وزن کمتر و ظرفیت تولید سری |
| دال نیمه پیش ساخته یا نیم دال | پوسته بتنی نازک با آرماتور یا خرپای فضایی؛ تکمیل با بتن درجا | سقف مرکب و سیستم های ترکیبی | نیازمند طراحی دقیق اتصال و هماهنگی با بتن تکمیلی |
| دال پیش تنیده توپر یا شیاردار | استفاده از فولاد پیش تنیدگی در عضو دارای سطح مقطع متفاوت | پروژه های خاص با دهانه یا بار ویژه | تجهیزات کشش و کنترل تنش تعیین کننده است |
در طرح مبنا تولید اصلی، دال مجوف پیش تنیده ۲۰۰ میلی متری است؛ قابلیت تولید ضخامت های دیگر تنها در صورتی لحاظ می شود که سرقالب، دستگاه، بستر، پروانه طراحی و ظرفیت جرثقیل برای آن تایید شده باشند. تولید همزمان دال ترافیکی سنگین در قالب ثابت ممکن است از نظر فنی شدنی باشد، اما نمی توان مواد اولیه و هزینه های آن را بدون تفکیک به مدل مالی دال مجوف اضافه کرد.
ویژگی سازه ای دال مجوف
حفره های ممتد در راستای طول قطعه، بتن را از نواحی کم تاثیرتر مقطع حذف می کنند و نسبت ظرفیت باربری به وزن را بهبود می دهند؛ با این حال، عملکرد برشی در انتهای قطعه، ضخامت جان ها و حداقل پوشش بتن روی کابل ها محدودیت های طراحی ایجاد می کنند. عرض رایج در خطوط صنعتی ۱۲۰۰ میلی متر است؛ منابع فنی، ضخامت های حدود ۱۲۰ تا ۴۵۰ میلی متر را برای محصولات متداول گزارش کرده اند. برخی تجهیزات جدید امکان ساخت ضخامت ۵۰۰ میلی متر را نیز دارند، ولی توانایی دستگاه به معنای شمول خودکار تمام ضخامت ها در دامنه یک استاندارد مشخص نیست. (منبع: انجمن بتن بریتانیا، الزامات استاندارد دال مجوف BS EN ۱۱۶۸) | (منبع: شرکت الماتیک، مشخصات فنی اکسترودر P7) | (منبع: شرکت الماتیک، مشخصات فنی اکسترودر E9)
برای مثال، اگر در یک دال ۲۰۰ میلی متری به ازای هر مترمربع حدود ۰٫۱۲ مترمکعب بتن وجود داشته باشد، نسبت حجم بتن به دال توپر هم ضخامت برابر با ۶۰ درصد و صرفه جویی حجمی نزدیک ۴۰ درصد است. با فرض جرم حجمی ۲۴۰۰ کیلوگرم بر مترمکعب، وزن خود قطعه نزدیک ۲۸۸ کیلوگرم بر مترمربع خواهد بود. این نسبت یک فرض هندسی برای سناریوی مبنا است؛ وزن واقعی باید از مشخصات مقطع سازنده و نقشه مصوب محاسبه شود. در نمونه های صنعتی وزن دال ۲۰۰ میلی متری، بسته به هندسه سوراخ ها، متفاوت است. (منبع: شرکت الماتیک آفریقای جنوبی، اطلاعات فنی و وزن دال های مجوف)
مشخصات فنی و ضوابط طراحی محصول
کارخانه نباید دال را تنها بر اساس یک «عیار بتن» یا جدول طول و ضخامت تعریف کند. در پرونده فنی هر تیپ، مشخصات هندسی مقطع، کلاس بتن، نوع و آرایش کابل، مقاومت انتقال پیش تنیدگی، مقاومت نهایی، خیز و خیز معکوس، طول نشیمن، جزئیات اتصال، الزامات حریق، شرایط محیطی و برنامه آزمون درج می شود. تغییر طول قطعه یا بزرگ کردن بازشو بدون بازبینی طراح می تواند ظرفیت برشی و ناحیه مهار پیش تنیدگی را تحت تاثیر قرار دهد.
BS EN 1168 به محصولات دال مجوف بتنی اختصاص دارد و EN 13369 الزامات عمومی مشترک برای محصولات بتنی پیش ساخته را سامان می دهد؛ نسخه DIN EN ۱۳۳۶۹:۲۰۲۵-۰۶ نیز منتشر شده است. طراحی سازه در ایران باید با مقررات ملی ساختمان، به ویژه ضوابط مرتبط بتن و بارگذاری، و مدارک فنی پروژه منطبق باشد. هر مرجع خارجی باید از نظر دامنه کاربرد، شرایط زلزله، روش اتصال و اعتبار نسخه برای پروژه ایران تطبیق داده شود. (منبع: انجمن بتن بریتانیا، الزامات استاندارد دال مجوف BS EN ۱۱۶۸) | (منبع: موسسه DIN Media، استاندارد عمومی قطعات بتنی پیش ساخته DIN EN ۱۳۳۶۹:۲۰۲۵-۰۶)
در مثال صنعتی منتشرشده توسط یک تولیدکننده، مقاومت فشاری حداقل در زمان آزادسازی پیش تنیدگی ۳۰ مگاپاسکال و در ۲۸ روز ۵۰ مگاپاسکال معرفی شده است؛ این دو مقدار مشخصات همان نمونه صنعتی هستند، نه الزام همگانی همه دال های پیش ساخته. در طرح اجرایی، مقاومت انتقال باید بر اساس طراحی پیش تنیدگی، آزمایش های بتن و روش عمل آوری تعیین شود. (منبع: شرکت الماتیک آفریقای جنوبی، اطلاعات فنی و وزن دال های مجوف)
معرفی کد آیسیک و کد محصول دال بتنی پیش ساخته
طبقه بندی فعالیت صنعتی و کد محصول در سامانه های اداری دو مفهوم متفاوت هستند. در طبقه بندی بین المللی ISIC Rev.۴، کد ۲۳۹۵ عنوان «ساخت مصنوعات بتنی، سیمانی و گچی» را دارد و تولید اجزای سازه ای پیش ساخته بتنی را نیز دربر می گیرد. این کد فعالیت، مبنای مناسبی برای شناخت صنعت است، ولی نباید آن را بدون استعلام معادل قطعی همه شناسه های ملی ایران تلقی کرد. (منبع: بخش آمار سازمان ملل، طبقه بندی ISIC Rev.۴ کد ۲۳۹۵)
| شناسه | مقدار یا وضعیت | توضیح کاربرد |
|---|---|---|
| ISIC Rev.4 | 2395 | طبقه فعالیت بین المللی تولید مصنوعات بتنی، سیمانی و گچی |
| عنوان فعالیت | ساخت اجزای بتنی پیش ساخته برای ساختمان و عمران | عنوان توصیفی؛ تطبیق با عنوان سامانه داخلی ضروری است |
| کد محصول صنعتی ایران | نیازمند استعلام در سامانه رسمی مربوط | ممکن است بر اساس نوع دال، تعریف محصول و طبقه بندی روز تفاوت داشته باشد |
برای ثبت طرح، سرمایه گذار باید شناسه فعالیت و شناسه محصول را در زمان تشکیل پرونده در درگاه مجوز مربوط استعلام کند. درج یک کد عددی حدسی در مقاله، خطر مغایرت با پرونده جواز و آمار ظرفیت های صنعتی را ایجاد می کند.
کد تعرفه گمرکی و HS Code دال بتنی پیش ساخته
در نظام هماهنگ جهانی، ردیف 6810.91 به اجزای سازه ای پیش ساخته از سیمان، بتن یا سنگ مصنوعی برای ساختمان یا مهندسی عمران اختصاص دارد؛ دال باربر پیش ساخته، در صورت احراز شرح و شرایط طبقه بندی، می تواند در این قلم قرار گیرد. برخی نظام های تعرفه ملی، این ردیف را به صورت هشت رقمی نیز نمایش می دهند؛ اما کد هشت رقمی قابل استفاده در اظهارنامه ایران و حقوق ورودی آن باید از جدول رسمی همان سال استعلام شود. (منبع: سازمان جهانی گمرک، فصل ۶۸ نظام هماهنگ HS ۲۰۲۲ و زیرردیف ۶۸۱۰.۹۱)
| سطح تعرفه | کد | ملاحظه |
|---|---|---|
| فصل | 68 | مصنوعات سنگ، گچ، سیمان و مواد مشابه |
| ردیف | 6810 | مصنوعات سیمانی، بتنی یا سنگ مصنوعی، مسلح یا غیرمسلح |
| زیرردیف شش رقمی جهانی | 681091 | اجزای سازه ای پیش ساخته برای ساختمان یا عمران |
| زیرردیف ملی | نیازمند تایید در جدول سال اظهار ایران | ممکن است دارای تفکیک تکمیلی یا الزام اسنادی باشد |
این ردیف مختص دال مجوف نیست؛ تیر، قطعات پیش ساخته دیگر و برخی اجزای بتنی ساختمانی نیز ممکن است در آن وارد شوند. بنابراین آمار تجارت ۶۸۱۰۹۱ به تنهایی آمار صادرات یا واردات دال مجوف ایران نیست و بدون تفکیک اسناد گمرکی نمی توان آن را به مترمربع دال تبدیل کرد.

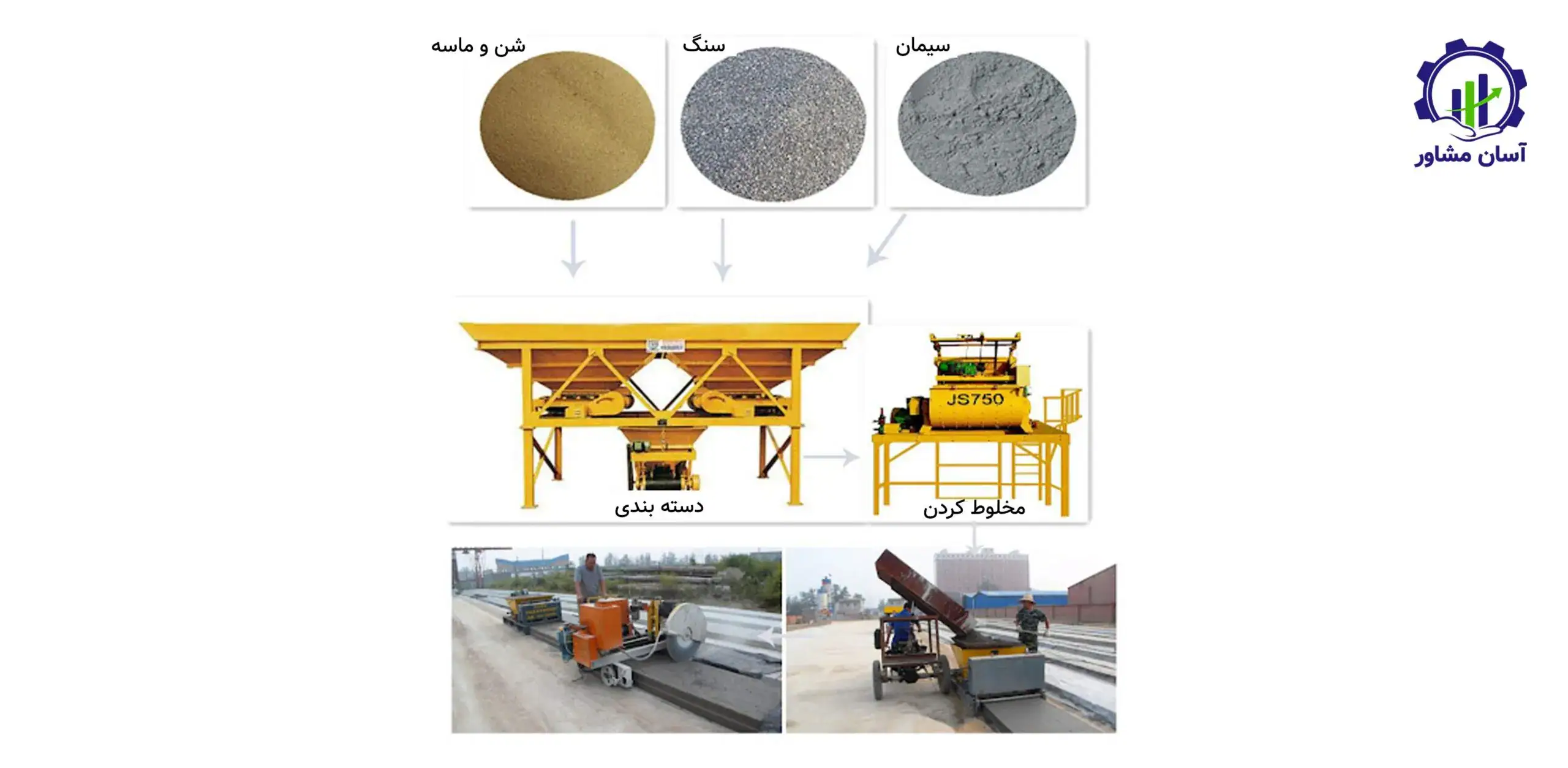

مواد اولیه و زنجیره تامین دال پیش ساخته
چهار گروه اصلی ورودی شامل سیمان، سنگدانه های دانه بندی شده، آب و فولاد پیش تنیدگی است؛ افزودنی شیمیایی و مواد کمکی برای پایداری تولید به کار می روند. رطوبت ماسه، جذب آب سنگدانه، ریزی سیمان، تغییرات مقاومت اولیه و نوسان کیفیت کابل می توانند باعث تفاوت محسوس بین مقدار تولید اسمی و قطعات پذیرفته شده شوند. برای دال اکسترودی، مخلوط کم اسلامپ یا تقریبا خشک باید در دستگاه متراکم شود؛ افزایش خودسرانه آب برای تسهیل حرکت بتن، خطر افت مقاومت و تغییرشکل حفره ها را افزایش می دهد.
طرح اختلاط نمونه و مصرف سالانه مواد
سناریوی مبنا بر مقطع ۲۰۰ میلی متری با مصرف ۰٫۱۲ مترمکعب بتن در هر مترمربع استوار است. برای فروش ۷۵ هزار مترمربع قطعه سالم و ۲ درصد افت ناشی از ضایعات و کسری تولید، سطح ساخت لازم برابر است با ۷۵۰۰۰ ÷ ۰٫۹۸، یعنی حدود ۷۶۵۳۱ مترمربع. حجم بتن لازم در این سطح، حدود ۹۱۸۴ مترمکعب است. ترکیب پیشنهادی زیر صرفا یک نمونه محاسباتی برای حجم سازی است و بدون آزمون دانه بندی، مقاومت، دوام و تایید آزمایشگاه کارخانه نباید دستور تولید تلقی شود.
| ماده | فرض مصرف در یک مترمکعب بتن یا قطعه | نیاز سالانه سناریوی مبنا | ماهیت عدد |
|---|---|---|---|
| سیمان | ۴۰۰ کیلوگرم در مترمکعب | حدود ۳۶۷۴ تن | فرض اختلاط و محاسبه |
| ماسه | ۸۵۰ کیلوگرم در مترمکعب | حدود ۷۸۰۶ تن | فرض اختلاط و محاسبه |
| سنگدانه درشت | ۹۰۰ کیلوگرم در مترمکعب | حدود ۸۲۶۶ تن | فرض اختلاط و محاسبه |
| آب اختلاط | ۱۶۰ لیتر در مترمکعب | حدود ۱۴۶۹ مترمکعب | فرض اختلاط، مستقل از آب شست وشو |
| فوق روان کننده یا افزودنی سازگار | ۴ کیلوگرم در مترمکعب | حدود ۳۶٫۷ تن | فرض اختلاط و محاسبه |
| کابل پیش تنیدگی | ۳٫۵ کیلوگرم در هر مترمربع محصول، به علاوه افت برش | حدود ۲۷۰ تن خرید | فرض متوسط؛ وابسته به طراحی هر تیپ |
از نظر اجرایی، هر تغییر در سازنده سیمان یا معدن سنگدانه باید با آزمون دوباره قابلیت اکستروژن و مقاومت انتقال بررسی شود. علاوه بر قیمت خرید، هزینه حمل سنگدانه تا کارخانه، احتمال قطعی عرضه و یکنواختی دانه بندی در انتخاب تامین کننده اهمیت دارند. فولاد پیش تنیدگی هفت رشته با مشخصات فنی مربوط باید همراه گواهی تولیدکننده و ردیابی شماره ذوب یا محموله دریافت شود؛ استاندارد ASTM A416/A416M مرجع شناخته شده مشخصات چنین کابل هایی است و نسخه A416/A416M-۲۶ آن در صفحه اختصاصی ناشر استاندارد معرفی شده است. (منبع: سازمان ASTM، استاندارد کابل فولادی پیش تنیدگی A416/A416M-۲۶)
در مدل مالی این مقاله، قیمت های صرفا فرضی و دلاری برای یک سناریوی سال ۲۰۲۶ چنین است: سیمان ۱۰۵ دلار به ازای تن، ماسه ۱۸ دلار، سنگدانه درشت ۲۰ دلار، کابل پیش تنیدگی ۱۲۵۰ دلار و افزودنی ۱۴۰۰ دلار به ازای تن. اینها نرخ قطعی بازار ایران نیستند و پیش از تصمیم، استعلام با محل تحویل و شرایط پرداخت لازم است. ارزش سالانه خرید همین مواد، به همراه ۷۰ هزار دلار مصرفی های جانبی، حدود ۱٫۱۵ میلیون دلار محاسبه می شود. استفاده از دلار در اینجا روش یکسان سازی مدل است، نه پیشنهاد قیمت گذاری داخلی با نرخ ارز ثابت.
انتخاب فناوری تولید دال بتنی پیش ساخته
انتخاب بین قالب ثابت و تولید پیوسته باید پس از شناخت محصول انجام شود. در قالب ثابت، انعطاف ابعادی بیشتر است و برای محصولات سنگین سفارشی یا دال توپر گزینه قابل بررسی محسوب می شود؛ در عوض تعداد قالب، فضای اشغال شده و زمان توقف تا بازکردن قالب مستقیما ظرفیت را محدود می کند. برای دال مجوف با مقطع تکراری و تیراژ بالا، خط بستر بلند با اکسترودر یا اسلیپ فرمر منطقی تر است.
اکستروژن، اسلیپ فرمینگ و قالب ثابت
در اکستروژن، پیچ های تراکم و نازل های شکل دهنده، بتن کم آب را در امتداد بستر شکل می دهند و حفره های طولی ایجاد می کنند. در اسلیپ فرمینگ نیز دستگاه همراه با تراکم و شکل دهی پیوسته روی بستر حرکت می کند، اما سازوکار قالب دهی و رفتار مخلوط ممکن است متفاوت باشد. مزیت این دو روش، حذف قالب مجزا برای هر قطعه و کاهش زمان تولید مقطع استاندارد است؛ محدودیت آنها حساسیت به طرح اختلاط، نگهداری قطعات سایشی و لزوم رعایت پیوستگی عملیات است.
سرعت حرکت اکسترودر نباید معادل ظرفیت کل کارخانه فرض شود. مثلا سازنده Elematic برای مدل P7 سرعت تقریبی ۱٫۶ تا ۲ متر در دقیقه را در برخی مقاطع سبک و برای E9 تا ۲٫۷ متر در دقیقه را در برخی ترکیب ها ذکر کرده است؛ اینها سرعت حین شکل دهی هستند. زمان پاکسازی بستر، کشش کابل، رسیدن بتن به مقاومت انتقال، برش، کنترل کیفیت و تخلیه محصول، نرخ خروجی روزانه را محدود می کنند. (منبع: شرکت الماتیک، مشخصات فنی اکسترودر P7) (منبع: شرکت الماتیک، مشخصات فنی اکسترودر E9)
فرآیند تولید دال مجوف پیش تنیده از آماده سازی تا دپو

در خط مبنا، جریان عملیات به ترتیب دریافت و آزمون مواد ← توزین و اختلاط بتن ← آمادهسازی بستر و کابلگذاری ← کشش کنترلشده کابل ← شکلدهی پیوسته ← عملآوری و آزمون مقاومت ← آزادسازی کشش و برش ← بازرسی، نشانهگذاری و دپو است. حلقه کنترل کیفیت بین مراحل قرار دارد و انتقال محصول به مرحله بعد باید بر اساس معیار پذیرش صورت گیرد، نه صرفاً تکمیل زمان برنامهریزیشده.
۱. دریافت مواد، طرح اختلاط و آماده سازی بتن
سیمان باید در شرایط مناسب و با ردیابی محموله ذخیره شود و برای ماسه و شن، آزمون دانه بندی، مواد ریزدانه و رطوبت انجام گیرد. سیستم توزین، مقدار آب واقعی مخلوط را با در نظر گرفتن رطوبت سنگدانه تصحیح می کند. در این مرحله اپراتور باید قابلیت تراکم و حفظ شکل حفره ها را با مقاومت اولیه لازم متعادل کند. مخلوط بیش از حد خشک، خطر ترک و حفره ناشی از تراکم ناکافی دارد؛ مخلوط بیش از حد مرطوب نیز ممکن است پس از عبور دستگاه دچار نشست و تغییر شکل شود. تناوب نمونه برداری باید در طرح کنترل کیفیت کارخانه مشخص شود.
۲. آماده سازی بستر و استقرار کابل ها
بستر فولادی یا بتنی پوشش داده شده باید هموار، پاکیزه و از نظر تغییرشکل مجاز کنترل شود. سپس کابل ها مطابق نقشه محصول در کانال ها یا موقعیت های از پیش تعریف شده قرار می گیرند. تجهیزات پاکسازی و روغن کاری بستر باید لایه رهاساز را یکنواخت اعمال کنند؛ تجمع روغن یا آلودگی می تواند روی ظاهر زیر دال و عملکرد اتصال های بعدی اثر بگذارد. پیش از کشش، سلامت کابل و ابزار گیرش از نظر شکستگی سیم ها، خوردگی و آسیب سطحی بررسی می شود.
۳. کشش پیش تنیدگی و ثبت نیروی اعمالی
جک کشش، نیرو را تحت دستورالعمل تاییدشده به کابل ها اعمال می کند. کنترل فقط با فشار گیج کافی نیست و باید با کشیدگی مورد انتظار، کالیبراسیون جک، طول آزاد کابل و افت های احتمالی تطبیق شود. ناحیه پشت مهار باید دارای حصار و محدوده ممنوعه باشد؛ رها شدن کابل تحت تنش می تواند آسیب مرگبار ایجاد کند. برای هر سری تولید، شماره کابل، نیروی اعمالی، میزان کشیدگی، تاریخ کالیبراسیون و مشخصات اپراتور ثبت می شود. تفاوت زیاد مقدار محاسبه شده و اندازه گیری شده، علت یابی و توقف مرحله بعد را ضروری می سازد.
۴. اکستروژن و شکل دهی مقطع
بتن از بچینگ به دستگاه توزیع و سپس اکسترودر می رسد. دستگاه با حرکت در طول بستر، مقطع ۱٫۲ متری دارای حفره طولی را شکل می دهد. کنترل سرعت پیشروی، تغذیه یکنواخت بتن، تغییرات فشار و سایش قطعات فرم دهنده اهمیت دارد. تغییر ناخواسته ضخامت جان ها یا محل کابل ها، حتی اگر سطح قطعه ظاهرا سالم باشد، می تواند ایمنی سازه را مخدوش کند. اپراتور در طول حرکت دستگاه ارتفاع، عرض، تقارن حفره ها و کیفیت سطح را به طور منظم اندازه گیری و ثبت می کند.
۵. عمل آوری و رسیدن به مقاومت انتقال
پس از شکل دهی، بتن باید تا دستیابی به مقاومت تعیین شده برای انتقال نیروی پیش تنیدگی محافظت و عمل آوری شود. دما، رطوبت و مدت عمل آوری باید با آزمایش های مقاومت نمونه ها هماهنگ باشند؛ گرم کردن بیش از حد یا ایجاد گرادیان دمایی شدید می تواند ترک ایجاد کند. بازه زمانی آزادسازی، عدد ثابتی برای همه کارخانجات نیست و از طرح اختلاط، شرایط اقلیمی و نتیجه آزمون ها به دست می آید. برنامه تولید روزانه باید زمان اشغال بستر در این دوره را به عنوان یکی از گلوگاه های اصلی لحاظ کند.
۶. آزادسازی کابل ها و برش طولی و عرضی قطعات
پس از تایید مقاومت، تنش کابل به روش کنترل شده به بتن منتقل می شود. آزادسازی نامتقارن یا زودهنگام می تواند موجب ترک انتهایی، لغزش کابل و تغییرات نامتعارف خیز شود. دستگاه اره برش باید طول و زاویه انتهایی مورد سفارش را با دقت مناسب تامین کند. قبل از بریدن دهانه ها و بازشوهای سفارشی، محل و ابعاد آنها باید در طراحی سازه تایید شده باشند؛ تخریب جان های مقطع در محل اتصال یا تکیه گاه بدون تقویت مجاز نیست.
۷. برداشت، نشانه گذاری، دپو و بارگیری
قطعه با نقاط بلندکردن و ابزار مخصوص مورد تایید برداشته می شود. هر دال باید شناسه ای داشته باشد که آن را به نقشه، تاریخ تولید، بچ بتن، مشخصات کابل و نتایج آزمون مربوط متصل کند. فاصله تکیه گاه های انبارش، تعداد لایه های چیدمان و نحوه قرارگیری بالشتک ها بر اساس طول و وزن قطعه تعیین می شود؛ تکیه گاه نامناسب در حین انبارداری نیز می تواند باعث ترک شود. در زمان بارگیری، قطعات بر اساس طول و وزن مرتب و با مهار مناسب جاده ای ایمن می شوند.

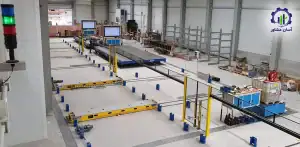

ماشین آلات و تجهیزات اصلی کارخانه
برای انتخاب ماشین آلات، داشتن یک اکسترودر پرسرعت کافی نیست. مجموعه بسترها، تجهیزات پیش تنیدگی، بچینگ، جابه جایی بتن، برش، جرثقیل و آزمون باید برای تولید قابل قبول روزانه هماهنگ باشند. در نمونه منتشر شده Elematic برای خط SEMI، چهار بستر ۱۲۰ متری، ظرفیت نظری ۵۷۶ مترمربع در روز، سطح تولید ۳۰۰۰ مترمربع و مساحت زمین ۴۵۰۰ مترمربع درج شده است؛ این داده ها معرف نمونه کارخانه سازنده هستند و نه مشخصات قطعی سناریوی ایرانی. (منبع: شرکت الماتیک، مشخصات و ظرفیت خط SEMI Floor)
| تجهیز | معیار فنی انتخاب و نقش | بازه مقایسه ای دلار آمریکا |
|---|---|---|
| اکسترودر یا اسلیپ فرمر ۱۲۰۰ میلی متری | مقطع های قابل تعویض، سرعت شکل دهی واقعی، قطعات سایشی و خدمات | حدود ۹۵ تا ۱۹۵ هزار دلار برای نمونه های فهرست شده چینی؛ رده پیشرفته می تواند گران تر باشد |
| بچینگ و میکسر صنعتی | کنترل رطوبت و مقدار بتن، میکسر سازگار با بتن کم اسلامپ، ظرفیت موثر | حدود ۴۰ تا ۱۲۰ هزار دلار به عنوان بودجه اولیه تجهیزات مناسب، بسته به پیکربندی |
| بسترهای ۱۲۰ متری و متعلقات | صافی سطح، مقاومت مهار، ریل، تعداد خطوط، فونداسیون | برآورد مهندسی؛ قیمت بدون نقشه و فهرست اقلام قابل اتکا نیست |
| سیستم کشش و مهار کابل | ظرفیت جک، کالیبراسیون، پایداری مهار و حفاظت ایمنی | برآورد مهندسی؛ نیازمند پیشنهاد فنی و مالی سازنده |
| اره برش، آماده ساز بستر و توزیع بتن | دقت برش، اتوماسیون، نرخ تخلیه و برگشت به چرخه | برآورد مهندسی؛ به سطح اتوماسیون وابسته |
| جرثقیل سقفی و تجهیزات برداشت و دپو | ظرفیت و دهانه ایمن، سیکل بارگیری، نقاط بلندکردن | برآورد مهندسی؛ تابع طرح جانمایی و وزن بیشینه قطعه |
| تجهیزات آزمایشگاهی و کنترل فرآیند | آزمون بتن تازه و سخت شده، ابعاد، ابزار سنجش نیرو و کالیبراسیون | بودجه مطالعاتی حدود ۴۰ تا ۹۰ هزار دلار |
بازه ۹۵ تا ۱۹۵ هزار دلار از قیمت پیشنهادی برخی اکسترودرهای فهرست شده در بازار تامین چین به دست آمده است؛ این رقم فقط قیمت عرضه آنلاین یک دستگاه در زمان مشاهده در اکتبر ۲۰۲۶ است، نه پیش فاکتور معتبر قابل خرید در ایران. بازه بودجه ۴۰ تا ۱۲۰ هزار دلاری بچینگ در جدول، فرض اولیه این مطالعه است و نباید قیمت مستند سازنده تلقی شود. قیمت خط کامل همچنین به تعداد بسترها، سامانه کشش، ماشین آلات جانبی، حمل، نصب و خدمات وابسته است. (منبع: بازار صنعتی Made-in-China، فهرست قیمت پیشنهادی اکسترودر دال مجوف)
برای سناریوی مبنا، مجموعه خط فرآیند شامل اکسترودر، بسترها و آماده ساز بستر ۹۰۰ هزار دلار، بچینگ ۱۲۰ هزار دلار و تجهیزات جابه جایی ۴۳۰ هزار دلار بودجه گذاری شده است. اعداد اخیر نرخ بازار تاییدشده نیستند، بلکه ردیف های مدل هزینه سرمایه ای هستند؛ تجمیع آنها با قیمت تک دستگاه ۹۵ هزار دلاری نباید به «قیمت یکسان خط کامل» تعبیر شود. هزینه نصب، مهندسی، قطعات یدکی، کنترل کیفیت و آماده سازی کارخانه در ردیف های جداگانه می آید.
ظرفیت تولید، بالانس خط و مقدار تولید قابل فروش
در صنعت قطعات پیش ساخته، سه ظرفیت باید از یکدیگر جدا بمانند:
- ظرفیت لحظه ای ماشین شکل دهنده
- ظرفیت طراحی کارخانه
- مقدار محصول سالم قابل فروش
در سناریوی مبنا، چهار بستر ۱۲۰ متری با عرض مفید ۱٫۲ متر در یک چرخه، در مجموع ۵۷۶ مترمربع سطح قالب گیری فراهم می کنند. اگر در ۲۴۰ روز کاری هر بستر دقیقا یک بار در روز پر شود، ظرفیت هندسی نظری معادل ۱۳۸۲۴۰ مترمربع در سال است. این محاسبه به معنی امکان تحقق دائمی چنین تولیدی نیست؛ توقف های آماده سازی، تغییر مقطع، برنامه تعمیرات، محدودیت عمل آوری و سفارش های ابعادی باعث کاهش تولید می شوند.
برای این کارخانه، ظرفیت طراحی قابل برنامه ریزی ۱۰۰ هزار مترمربع محصول در سال انتخاب شده است؛ یعنی نزدیک به ۷۲ درصد خروجی نظری یک چرخه روزانه بسترها. با فرض ۲۴۰ روز کاری و یک شیفت ۸ ساعته، تولید برنامه ریزی شده به ۴۱۷ مترمربع در روز یا ۵۲٫۱ مترمربع در ساعت کاری می رسد. این عدد، نرخ متوسط کل کارخانه است و نباید با سرعت اکستروژن در لحظه مقایسه مستقیم شود.
در سال نمونه بهره برداری، مقدار فروش ۷۵ هزار مترمربع دال پذیرفته شده در نظر گرفته می شود؛ بنابراین نسبت فروش به ظرفیت طراحی ۷۵ درصد است. با فرض ۲ درصد افت ناشی از ضایعات و کسری تولید، مقدار مورد نیاز شکل دهی ۷۶۵۳۱ مترمربع خواهد بود. متوسط سطح شکل دهی معادل ۳۱۹ مترمربع در روز و نزدیک ۳۹٫۹ مترمربع در هر ساعت کاری می شود. این ارقام با چهار بستر مفروض از منظر ظرفیت هندسی سازگار هستند، اما اعتبار اجرایی آنها به زمان واقعی عمل آوری و امکان گردش بستر بستگی دارد.
تشخیص گلوگاه واقعی
گلوگاه ممکن است اکسترودر نباشد. اگر در یک روز تنها سه بستر از چهار بستر به علت دیر رسیدن بتن به مقاومت انتقال آزاد شوند، سطح آماده تولید کاهش می یابد، حتی زمانی که سرعت اسمی اکسترودر کافی است. همچنین ممکن است ظرفیت جرثقیل یا زمان اره برش اجازه برداشت به موقع محصولات آماده را ندهد. در محاسبه تولید باید برای هر مرحله، حداکثر خروجی معتبر در واحد زمان، درصد دسترسی تجهیزات، نرخ مردودی و مدت چرخه ثبت شود و کمترین ظرفیت موثر، ملاک برنامه باشد.
از نظر تامین بتن، نیاز ۹۱۸۴ مترمکعب سالانه به طور متوسط فقط ۳۸٫۳ مترمکعب در هر روز کاری است. بنابراین یک بچینگ با ظرفیت اسمی ۳۰ تا ۶۰ مترمکعب در ساعت، از نظر حجم روزانه بسیار بیشتر از نیاز متوسط خواهد بود؛ با این حال، انتخاب آن باید بر اساس نرخ تغذیه در ساعت های فعال اکسترودر، زمان تخلیه مخلوط و تعداد بچ های متوالی انجام شود. بتن تولیدشده در ابتدای روز نباید به دلیل انتظار طولانی در سیستم انتقال، ویژگی های مطلوب شکل دهی را از دست بدهد.
کنترل کیفیت، آزمون ها و شناسنامه هر دال
کنترل کیفیت در این کارخانه بخشی از طراحی ایمنی سازه است، نه صرفا بازرسی ظاهری پایان خط. برای کنترل تولید کارخانه ای، علاوه بر نمونه گیری مقاومت، باید وضعیت مواد اولیه، دقت توزین، ابعاد مقطع، محل کابل ها، ثبت تنش کشش، مقاومت در زمان انتقال تنش، سلامت دو انتهای دال و ابعاد محصول برش خورده کنترل شوند. محصولی که به مقاومت ۲۸ روزه مطلوب رسیده ولی در زمان آزادسازی تنش دچار ترک شده است، لزوما قابل پذیرش نیست.
کنترل قبل از بتن ریزی
پیش از راه اندازی اکسترودر، گواهی مواد، نتایج آزمون سنگدانه ها و کابل ها، صحت کالیبراسیون ترازوها و جک ها، و آماده بودن نقشه تولید باید تایید شود. محل قرارگیری کابل و ضخامت پوشش بتن از عوامل کلیدی دوام و مقاومت حریق هستند. برای محصولاتی که در معرض محیط مهاجم قرار دارند، کلاس محیطی و ضوابط دوام بر انتخاب سیمان، نسبت آب به سیمان و پوشش تاثیر می گذارند.
کنترل حین تولید و آزادسازی تنش
در حین اکستروژن، ابعاد واقعی جان ها و حفره ها، ضخامت مقطع و یکنواختی سطح به صورت دوره ای بررسی می شوند. مقاومت نمونه ها در سنی که قرار است کابل آزاد شود باید با حد تعیین شده در طرح سازه مطابقت داشته باشد. مدارک فشار گیج و میزان کشیدگی جک باید قابلیت ردیابی داشته باشند. خروج قطعه از خط تنها پس از تایید کنترل کیفیت و تولید، و نه صرفا بر اساس برآورد زمانی اپراتور، انجام شود.
کنترل قطعه نهایی و آزمون های تکمیلی
کنترل قطعه شامل طول، عرض، ضخامت، گونیا بودن برش، آسیب لبه ها، ترک ها، خیز معکوس و محل بلندکردن است. در برنامه تضمین کیفیت، آزمون های بارگذاری و ارزیابی رفتار برشی یا خمشی در صورت الزام استاندارد یا طرح آزمایش محصول گنجانده می شوند. نمونه گیری به شیوه ای طراحی شود که تولید هر شیفت و تغییر مواد اولیه را پوشش دهد. گزارش آزمون باید همراه شماره دال، تیپ، تاریخ ساخت و نقشه مصوب نگهداری شود؛ در صورت برگشت یا بروز عیب در پروژه، امکان یافتن کل محموله مرتبط ضروری است.
معیار پذیرش نباید به یک عدد ثابت و عمومی تقلیل یابد. برای نمونه، محدودیت اندازه ترک، خیز، تغییرات ابعادی و مقاومت سطحی در مدارک محصول و پروژه تعیین می شود. برای دال های خارج از محدوده هندسی استاندارد انتخاب شده، صرف تایید آزمون بتن جایگزین ارزیابی مهندس محاسب نیست. (منبع: انجمن بتن بریتانیا، الزامات استاندارد دال مجوف BS EN ۱۱۶۸) | (منبع: موسسه DIN Media، استاندارد عمومی قطعات بتنی پیش ساخته DIN EN ۱۳۳۶۹:۲۰۲۵-۰۶)
برآورد زمین، ساختمان و جانمایی کارخانه
جانمایی دال مجوف بیشتر از آنکه به مساحت سالن تولید وابسته باشد، به طول بسترها، مسیر حرکت تجهیزات، فضای گردش کامیون و قطعات آماده حمل وابسته است. چهار بستر ۱۲۰ متری به همراه حریم جانبی و مسیر ماشین آلات، طول عملیاتی قابل توجهی ایجاد می کنند. ساختمان باید متناسب با دهانه جرثقیل و ارتفاع آزاد قطعات طراحی شود و طول یا عرض سالن صرفا از مساحت ضرب شده به دست نمی آید.
برای ظرفیت طراحی ۱۰۰ هزار مترمربع سالانه، زمین ۹ تا ۱۱ هزار مترمربع به عنوان بازه اولیه مطالعاتی و ۱۰ هزار مترمربع به عنوان مبنای محاسبات مالی انتخاب شده است. از این مقدار، حدود ۳۰۰۰ تا ۳۵۰۰ مترمربع می تواند به محدوده تولید اصلی و بسترها، حدود ۵۰۰ تا ۸۰۰ مترمربع به بخش بچینگ، انبار سرپوشیده مواد و فعالیت های وابسته، و تقریبا ۳۰۰ تا ۵۰۰ مترمربع به امور آزمایشگاهی، اداری و خدمات اختصاص یابد. زیربنای سرپوشیده یا نیمه سرپوشیده مناسب در این برداشت اولیه ۴۲۰۰ تا ۴۸۰۰ مترمربع تخمین زده می شود؛ بقیه سطح برای دپوی روباز، مسیر تردد، بارگیری، فاصله های ایمن و توسعه آتی در نظر گرفته می شود.
این ارقام از مدل مطالعه به دست آمده اند و جانشین نقشه جانمایی نیستند. در نمونه خط SEMI شرکت Elematic، زمین ۴۵۰۰ مترمربع و فضای تولید ۳۰۰۰ مترمربع برای یک طرح مشخص پیشنهاد شده است؛ انتخاب ۱۰ هزار مترمربع در این مقاله، حاشیه بیشتری برای مسیرهای حمل، دپو و توسعه در شرایط کارخانه فرضی ایران ایجاد می کند و نشان دهنده حداقل الزام آن سازنده نیست. (منبع: شرکت الماتیک، مشخصات و ظرفیت خط SEMI Floor)
قیمت زمین در مدل مالی ۳۰ دلار به ازای هر مترمربع فرض شده و برای ۱۰ هزار مترمربع معادل ۳۰۰ هزار دلار می شود. این رقم از معامله مشخص در یک شهرک صنعتی ایران استخراج نشده است؛ به همین دلیل باید با قیمت محل پروژه، وضعیت مالکیت و خدمات موجود جایگزین شود. قبل از خرید زمین، امکان ورود تریلر و جرثقیل، مقاومت بستر خاک، زهکشی محوطه، فاصله از پروژه های اصلی و محدودیت های محیطی ارزیابی گردد.
نیروی انسانی مورد نیاز کارخانه
برای ظرفیت طراحی ۱۰۰ هزار مترمربع و یک شیفت کاری، برآورد اولیه ۳۲ تا ۴۰ نفر نیروی مستقیم و پشتیبانی است و عدد مبنای محاسبات ۳۵ نفر انتخاب می شود. این تعداد شامل سرپرست و برنامه ریز تولید، اپراتور بچینگ، گروه آماده سازی بستر و کشش کابل، کارکنان اکسترودر و برش، اپراتور جرثقیل و دپو، کنترل کیفیت و آزمایشگاه، تعمیرات، انبار، امور اداری و مدیریت است. تعداد کارکنان اعلام شده توسط سازنده تجهیزات برای «عملکرد خط» را نباید با کل کارکنان شرکت، ایمنی، آزمایشگاه و شیفت های پشتیبان یکسان دانست. برای نمونه، Elematic در مشخصات خط SEMI از ۹ نفر برای عملکرد خط نام می برد. (منبع: شرکت الماتیک، مشخصات و ظرفیت خط SEMI Floor)
سهم نیروی تخصصی در کار با جک پیش تنیدگی، رفع عیب اکسترودر و کنترل ابعاد باید از زمان راه اندازی تامین شود. کمبود این مهارت ها می تواند ظرفیت موثر را بیش از کمبود اپراتور ساده کاهش دهد. در مدل هزینه، متوسط هزینه کامل سالانه کارکنان ۸ هزار دلار برای هر نفر به عنوان فرض محاسباتی گذاشته شده و حقوق و مزایای کل تقریبا ۲۸۰ هزار دلار در سال می شود. این رقم نرخ دستمزد اعلام شده ایران نیست و برای بودجه ریالی باید بر اساس قانون کار، نوع قرارداد، حق بیمه و محل پروژه بازسازی شود.
استانداردها، مجوزها و الزامات ایمنی احداث
مسیر اجرایی طرح معمولاً با انتخاب محل مجاز صنعتی، بررسی الزامات استقرار و آغاز فرآیند اخذ جواز تاسیس مرتبط با فعالیت صنعتی شروع می شود. سپس طراحی کارخانه، تامین تجهیزات، اجرای ساختمان، نصب، تولید آزمایشی و ارزیابی شرایط پروانه بهره برداری انجام می شود. عنوان دقیق مجوز، مرجع صدور و ضرورت دریافت تاییدیه های تخصصی باید در درگاه ملی مجوزهای کشور، وزارت صمت و سازمان ملی استاندارد با توجه به کد فعالیت و محل اجرا استعلام شود. این مقاله درباره اجباری یا اختیاری بودن یک استاندارد ملی مشخص برای همه انواع دال، ادعای قطعی ندارد؛ فهرست استانداردهای اجباری و ضوابط سازمان در زمان اقدام ملاک است.
تفاوت اساسی «استاندارد تولید محصول» با «تایید طراحی برای یک پروژه ساختمانی» باید روشن باشد. حتی قطعه تولیدشده در خط دارای کنترل کارخانه ای، برای استفاده به عنوان عضو باربر نیازمند محاسبات و جزئیات اتصال مورد تایید مهندس دارای صلاحیت است. در مناطق لرزه خیز، انتقال نیرو در دیافراگم سقف، اتصال به تیر یا دیوار، یکپارچگی درزها و اثر بازشوها در عملکرد سازه تعیین کننده هستند. مشخصات کارخانه به تنهایی مجوز جایگزینی یک سیستم سقف در نقشه سازه نیست.
خطرهای جدی خط شامل رهاشدگی ناگهانی کابل تحت تنش، سقوط قطعات چندتنی، گیرکردن در ماشین آلات متحرک، گرد سیمان، صدای اره، گردوغبار برش و تردد همزمان انسان و تجهیزات بالابر است. بنابراین حفاظت فیزیکی محدوده کشش، طرح بلندکردن قطعات، قفل و برچسب گذاری تعمیرات، کنترل گردوغبار و آموزش مداوم باید پیش از تولید تجاری اجرا شوند. آب شست وشوی قلیایی و پسماند دوغاب نیز باید جداگانه مدیریت شوند و تخلیه مستقیم آنها به محیط قابل قبول نیست.

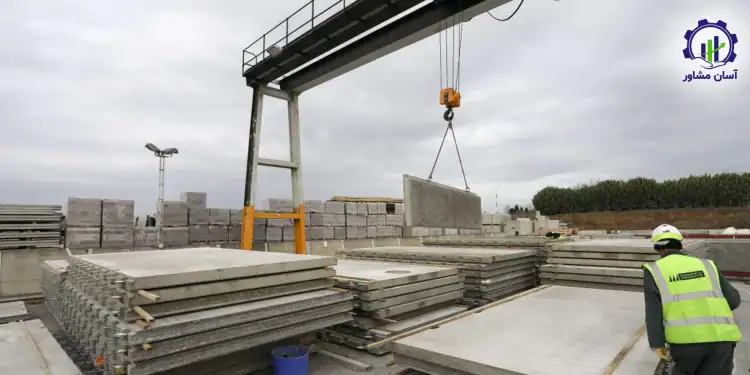

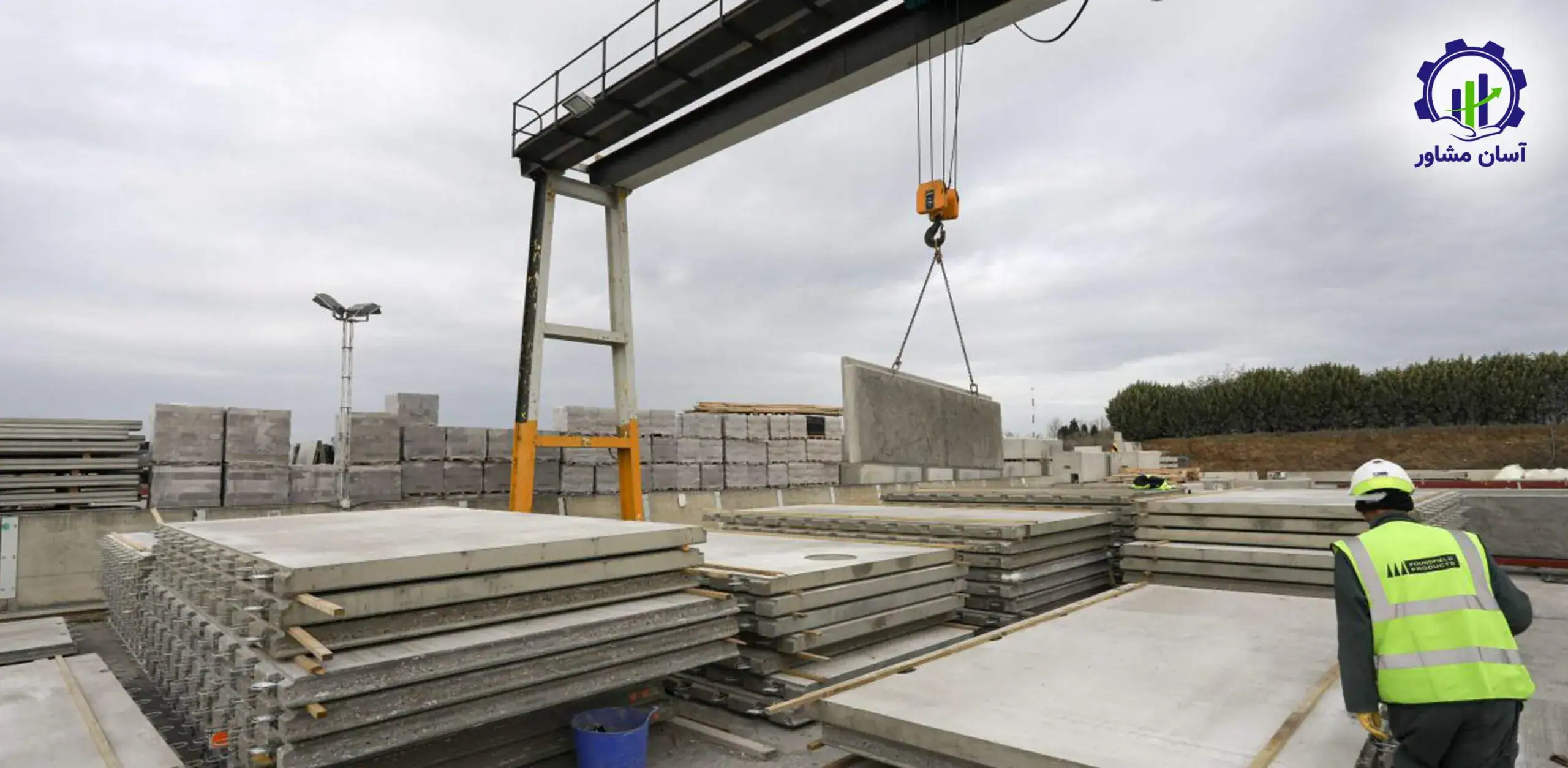

حمل، دپو و نصب دال های بتنی پیش ساخته
برخلاف بسیاری از محصولات سبک صنعتی، محل کارخانه بر هزینه تمام شده تحویلی دال اثر محسوسی دارد. دال ۲۰۰ میلی متری مدل با وزن تقریبی ۲۸۸ کیلوگرم در مترمربع، در یک قطعه ۱٫۲ متر عرض و ۸ متر طول حدود ۲٫۷۶ تن وزن دارد؛ وزن قلاب و ابزار و تجهیزات حمل جداست. حتی اگر کامیون از نظر وزنی ظرفیت لازم را داشته باشد، طول قطعه، محل تکیه گاه و محدودیت ارتفاع و محور وسیله نقلیه می توانند چیدمان بار را محدود کنند.
در کارخانه، دپو باید روی تکیه گاه های یک راستا و با سطح پایدار انجام شود. هنگام نصب، طول نشیمن واقعی، پایداری موقت قطعه قبل از اتصال نهایی، ترتیب برداشتن قلاب، پرکردن درزها و اجرای بتن تکمیلی در صورت الزام باید با نقشه اجرایی همخوان باشند. پیش از پذیرش سفارش قطعات بلند، بررسی مسیرهای عبور، ابعاد پیچ ها و تقاطع های راه، دسترسی جرثقیل نصب و امکان بارگیری ایمن ضرورت دارد. هزینه نصب و حمل پروژه معمولا نباید با «قیمت خروج از کارخانه» مخلوط شود مگر قرارداد چنین تعریفی داشته باشد.
بررسی بازار داخلی و تجارت خارجی دال بتنی پیش ساخته
تعیین اندازه بازار دال مجوف از روی حجم تولید سیمان، کل پروانه های ساختمانی یا ارزش تجارت فصل ۶۸ گمرک قابل اتکا نیست. بازار محصول بیشتر به سطح زیربنای ساختمان هایی مربوط می شود که با سیستم سقف پیش ساخته سازگارند، طول دهانه و طراحی آنها اجازه استفاده از دال را می دهد و برنامه اجرای پروژه با زمان تولید و نصب هماهنگ است. ساختمان های مسکونی، فضاهای صنعتی، پارکینگ ها و برخی پروژه های عمومی از منظر کاربرد قابل مطالعه هستند، اما نسبت پذیرش فناوری در هر یک یکسان نیست.
شاخص های قابل استناد از فعالیت ساختمان در ایران
طبق گزارش منتشرشده به نقل از مرکز آمار ایران، در پاییز ۱۴۰۴ برای نقاط شهری کشور حدود ۲۵۰۴۸ پروانه احداث ساختمان صادر شده و مجموع زیربنای درج شده در پروانه های احداث حدود ۲۳٫۴۳ میلیون مترمربع بوده است. در همین دوره تعداد واحدهای مسکونی پیش بینی شده در پروانه ها نزدیک ۱۰۳۰۰۲ واحد گزارش شده است. این اعداد، شاخص فعالیت ساخت و ساز هستند، نه میزان تقاضای دال پیش ساخته. همچنین پروانه جدید الزاما به معنی اجرا و مصرف قطعات در همان فصل نیست. (منبع: پایگاه آوا مسکن به نقل از مهر و مرکز آمار ایران، آمار پروانه های ساختمانی پاییز ۱۴۰۴)
برای برآورد بازار منطقه هدف باید فهرست پروژه های دارای طراحی سازگار جمع آوری و برای هر پروژه مساحت سقف قابل تبدیل به دال پیش ساخته استخراج شود. به طور کاملا فرضی، اگر در شعاع اقتصادی حمل ۴۰ پروژه شناسایی شود که هر کدام میانگین ۵۰۰۰ مترمربع سقف قابل بررسی داشته باشند و تنها ۴۰ درصد این سطح در بازه مورد مطالعه به دال پیش ساخته اختصاص یابد، نتیجه ۸۰ هزار مترمربع تقاضای بالقوه مطالعاتی است. این مثال صرفا نحوه ساخت مدل بازار از پایین به بالا را نشان می دهد و هیچ شاهدی دال بر وجود ۴۰ پروژه یا سهم پذیرش ۴۰ درصد در یک استان مشخص نیست. برای سناریوی فروش ۷۵ هزار مترمربع، باید چنین تقاضایی با اطلاعات پروژه های واقعی و زمان بندی اجرا احراز شود.
تولید داخلی، واردات و صادرات
در منابع عمومی بررسی شده، آمار رسمی تفکیک شده و قابل استناد برای ظرفیت نصب شده یا تولید سالانه دال مجوف در ایران در ۱۴۰۵ به دست نیامد. از این رو، درج عددی با عنوان «تعداد کارخانه فعال» یا «تولید ملی دال» بدون دسترسی به بانک واحدهای تولیدی و کدهای محصول معتبر مجاز نیست. تولید داخلی و سهم واردات و صادرات این کالا برای محاسبه مصرف ظاهری باید به یک تعریف محصول و یک سال مشخص محدود شود؛ رابطه مرسوم «تولید داخلی + واردات – صادرات» تنها با چنین سازگاری معنا دارد.
در سامانه WITS مبتنی بر داده های تجاری، گزارش آینه ای صادرات عمان به ایران برای زیرردیف ۶۸۱۰۹۱ در سال ۲۰۲۴ عدد ۳۴۵٫۹۹ هزار دلار و ۱۱۶۵۰۸ کیلوگرم را نشان می دهد؛ در گزارش مشابه ۲۰۲۳ نیز مقدار ۳۹۳٫۰۱ هزار دلار و ۶۵۳۴۷۶ کیلوگرم درج شده است. این داده تنها تجارت گزارش شده از یک شریک به ایران است و کل واردات ایران یا واردات دال مجوف را نشان نمی دهد. گزارش تجمیعی دیگر برای صادرات ایران در کل ردیف ۶۸۱۰ در سال ۲۰۲۳ ارزشی حدود ۶٫۶۲ میلیون دلار دارد که به دلیل گستردگی ردیف، نباید به صادرات دال مجوف نسبت داده شود. (منبع: بانک جهانی، WITS، صادرات عمان به ایران در کد ۶۸۱۰۹۱ در سال ۲۰۲۴) | (منبع: بانک جهانی، WITS، صادرات عمان به ایران در کد ۶۸۱۰۹۱ در سال ۲۰۲۳) | (منبع: بانک جهانی، WITS، صادرات ایران در گروه HS ۶۸۱۰ در سال ۲۰۲۳)
به دلیل وزن بالا و شکنندگی ناشی از حمل نادرست، امکان صادرات محصول به فاصله حمل، هزینه مرزی، اسناد فنی و انطباق با استاندارد مقصد وابسته است. برای بررسی اقتصادی تجارت خارجی باید قیمت محصول با همان ضخامت و کلاس فنی، هزینه بارگیری و حمل به مرز، بیمه، اسناد گمرکی، خسارت احتمالی و الزامات آزمون یا گواهی مقصد به صورت جداگانه استعلام شوند. ارزش دلاری صادرات یک گروه کالایی وسیع نباید مبنای برآورد سود صادرات دال قرار گیرد.
پیش بینی وضعیت سرمایه گذاری طرح تولید دال بتنی پیش ساخته
این بخش یک پیش امکان سنجی نمونه به دلار آمریکا با سال مبنای ۲۰۲۶ است. مدل برای تولید دال مجوف پیش تنیده ۲۰۰ میلی متری با ظرفیت طراحی سالانه ۱۰۰ هزار مترمربع ساخته شده و نرخ بهره برداری فروش در سال نمونه، ۷۵ درصد ظرفیت طراحی یعنی ۷۵ هزار مترمربع در نظر گرفته شده است. سطح زمین مبنا ۱۰ هزار مترمربع، زیربنای تقریبی ۴۲۰۰ تا ۴۸۰۰ مترمربع، تعداد کارکنان ۳۵ نفر و مدت کار ۲۴۰ روز در یک شیفت ۸ ساعته است. در مدل، زمین با فرض مالکیت و خرید لحاظ شده است؛ هزینه های بهره برداری مربوط به یک کارخانه مشخص در ایران یا نرخ رسمی ارز از آن استخراج نشده اند.
سرمایه گذاری ثابت و مرز قیمت ماشین آلات
سرمایه ثابت به خرید اکسترودر محدود نیست. سازه بسترها باید نیروهای پیش تنیدگی را تحمل کند؛ محوطه برای حرکت قطعات سنگین باید پایدار باشد؛ سیستم جابه جایی و دستگاه برش هم اندازه بخش شکل دهی در تداوم چرخه تولید مهم هستند. برای همین، در بودجه زیر تجهیزات فرآیندی و تجهیزات حمل از هزینه ساختمان، مهندسی، راه اندازی و پیش بینی نشده تفکیک شده اند.
| ردیف هزینه سرمایه ای | رقم مبنای مطالعاتی، هزار دلار | مبنای فرض |
|---|---|---|
| خرید زمین، ۱۰۰۰۰ مترمربع | ۳۰۰ | ۳۰ دلار برای هر مترمربع، فرض محل صنعتی |
| تسطیح، محوطه سازی و زیرسازی صنعتی | ۲۶۰ | فرض مهندسی با مسیرهای تردد سنگین |
| سالن ها و ساختمان های تولیدی و پشتیبانی | ۶۲۰ | برآورد مفهومی پیش از نقشه و متره |
| خط شکل دهی، بسترها و مجموعه پیش تنیدگی | ۹۰۰ | بودجه گروه تجهیز، نه قیمت یک دستگاه |
| بچینگ و آماده سازی بتن | ۱۲۰ | انتخاب اولیه بر مبنای سازگاری با بتن کم اسلامپ |
| جرثقیل، ابزار برداشت، حمل داخلی و دپو | ۴۳۰ | بودجه برآوردی با توجه به وزن قطعات |
| آزمایشگاه و تجهیزات اندازه گیری | ۶۵ | کیفیت، کالیبراسیون و ردیابی تولید |
| تجهیزات عمومی پشتیبان تولید و شبکه های داخلی | ۱۷۰ | ردیف سرمایه ای داخل مدل، بدون ارائه بخش مستقل |
| نصب، مهندسی، آموزش و راه اندازی | ۲۱۰ | وابسته به قرارداد تامین و سهم اجرای داخلی |
| قطعات یدکی اولیه و ابزار تخصصی | ۹۵ | فرض موجودی راه اندازی |
| هزینه های پیش از بهره برداری | ۱۰۰ | مطالعات، آزمایش ها و آماده سازی اجرایی |
| پیش بینی نشده سرمایه ای | ۲۷۰ | ذخیره مفهومی قبل از طراحی تفصیلی |
| جمع سرمایه ثابت با زمین | ۳۵۴۰ | ۳٫۵۴ میلیون دلار |
| جمع سرمایه ثابت بدون زمین | ۳۲۴۰ | ۳٫۲۴ میلیون دلار |
ارقام این جدول یک بودجه مهندسی فرضی برای مقایسه گزینه ها هستند و اختلاف هزینه ساخت در شهرک های صنعتی، تفاوت هزینه تامین خارجی، هزینه های مالی دوره ساخت، مالیات های قابل یا غیرقابل استرداد، حقوق ورودی و شرایط پروژه را منعکس نمی کنند. قیمت ماشین آلات اختصاصی باید با فهرست فنی شامل ظرفیت واقعی، مدل اکسترودر، تعداد بستر، تجهیزات کشش، ابعاد اره، ظرفیت جرثقیل، قطعات یدکی، خدمات نصب و معیار تحویل مقایسه شود. پیشنهاد ارزان برای فقط «اکسترودر» را نباید جایگزین پیشنهاد خط کامل با کنترل کیفیت و حمل داخلی دانست.
قیمت پیشنهادی یک اکسترودر چینی در فهرست آنلاین بررسی شده در اکتبر ۲۰۲۶ حدود ۹۵ تا ۱۹۵ هزار دلار بوده است. این بازه شامل قیمت خط کامل، چهار بستر، تجهیزات پیش تنیدگی، برش، نصب و راه اندازی نمی شود. بنابراین ردیف ۹۰۰ هزار دلاری بودجه سناریوی مبنا از قیمت تک دستگاه استخراج نشده و برآورد مفهومی مجموعه خط است؛ رقم اجرایی آن باید با استعلام هم دامنه چند سازنده تایید شود. (منبع: بازار صنعتی Made-in-China، فهرست قیمت پیشنهادی اکسترودر دال مجوف)
سرمایه در گردش و چرخه نقدینگی
برآورد سرمایه در گردش بر اساس گردش واقعی موجودی و مطالبات انجام شده است، نه درصدی دلخواه از سرمایه ثابت. در این مدل، خرید سالانه مواد اصلی و مصرفی حدود ۱٫۱۵ میلیون دلار است. اگر موجودی مواد اولیه به طور متوسط ۴۵ روز نیاز تولید را پوشش دهد، ارزش سرمایه قفل شده در مواد نزدیک ۱۴۲ هزار دلار می شود. موجودی محصول نهایی به اندازه ۲۰ روز هزینه متغیر تولید و با فرض ۲۴ دلار هزینه متغیر برای هر مترمربع، تقریبا ۹۹ هزار دلار برآورد می شود. برای کالای در جریان ساخت و آزمایش های در دست تکمیل نیز ۲۰ هزار دلار لحاظ شده است.
در سمت وصول، با فرض فروش سالانه ۳٫۱۵ میلیون دلار و متوسط ۴۵ روز دوره دریافت مطالبات، حساب های دریافتنی نزدیک ۳۸۸ هزار دلار است. از طرف دیگر، اگر تامین کنندگان مواد به طور متوسط ۳۰ روز اعتبار خرید دهند، نزدیک ۹۵ هزار دلار از نیاز تامین مالی کسر می شود. افزودن ۷۰ هزار دلار حداقل نقد عملیاتی و جمع بندی این اقلام، سرمایه در گردش نمونه را به حدود ۶۲۴ هزار دلار یا با گرد کردن مناسب به ۰٫۶۲ میلیون دلار می رساند.
این مقدار، ذخیره مالی لازم برای یک کسب و کار فرضی با شرایط پرداخت یادشده است. اگر فولاد پیش تنیدگی با پرداخت نقدی یا پیش پرداخت وارد شود، یا تامین آن نیازمند سفارش حداقلی و زمان طولانی حمل باشد، سطح موجودی ایمن و نقدینگی پیش پرداخت باید مستقل بازبینی شود. همچنین دوره دریافت وجه ممکن است با صورت وضعیت پروژه متفاوت باشد. آنچه سرمایه در گردش را تعیین می کند اختلاف زمان خروج و ورود پول است، نه صرف ارزش سالانه خرید مواد.
جمع سرمایه گذاری اولیه
با جمع سرمایه ثابت ۳٫۵۴ میلیون دلار و سرمایه در گردش ۰٫۶۲ میلیون دلار، سرمایه گذاری اولیه سناریوی مبنا حدود ۴٫۱۶ میلیون دلار خواهد بود. اگر زمین از پیش در اختیار سرمایه گذار باشد، هزینه فرصت استفاده از زمین و هزینه آماده سازی آن همچنان باید در مقایسه اقتصادی دیده شود، اما نیاز نقدی برای خرید زمین می تواند از مدل تامین مالی حذف شود. رقم ۴٫۱۶ میلیون دلار مبنای مقایسه مقدماتی است و به دلیل نبود نقشه نهایی و پیش فاکتور معتبر، نباید با دقت ظاهری هزار دلاری به بانک یا سرمایه گذار ارائه شود.
برآورد فروش و هزینه عملیاتی در سناریوی مبنا
قیمت فروش ۴۲ دلار برای هر مترمربع دال ۲۰۰ میلی متری درب کارخانه صرفا به عنوان فرض مطالعاتی سال ۲۰۲۶ انتخاب شده است و قیمت روز یا متوسط آماری ایران محسوب نمی شود. با فروش واقعی ۷۵ هزار مترمربع، درآمد ناخالص سالانه نمونه برابر با ۳٫۱۵ میلیون دلار است. این محاسبه فروش محصول پذیرفته شده را مبنا قرار می دهد، نه ظرفیت اسمی ۱۰۰ هزار مترمربعی را. هزینه حمل تا پروژه و نصب در رقم فروش درب کارخانه وارد نشده است.
در فرض مالی، مجموع هزینه های نقدی متغیر برابر ۲۴ دلار به ازای هر مترمربع محصول سالم یا ۱٫۸۰ میلیون دلار برای فروش ۷۵ هزار مترمربع در سال است. این هزینه متغیر علاوه بر مواد اصلی با ارزش تقریبی ۱٫۱۵ میلیون دلار، اقلام دیگری نظیر مصرفی های تولید وابسته به مقدار، عملیات برش و جابه جایی متغیر و برخی خدمات تولید را پوشش می دهد؛ سهم دقیق هر قلم باید پس از زمان سنجی خط و استعلام قراردادها تعیین شود. هزینه های نقدی ثابت سالانه شامل بخش ثابت حقوق، مدیریت، تعمیرات برنامه ریزی شده و سایر سربارهای ثابت در این نمونه ۰٫۵۵ میلیون دلار بودجه گذاری شده اند. بدین ترتیب مازاد عملیاتی نقدی پیش از استهلاک، هزینه مالی و مالیات، با تفاضل ۳٫۱۵ – ۱٫۸۰ – ۰٫۵۵ حدود ۰٫۸۰ میلیون دلار در سال خواهد بود.
برای درک مرز این نتیجه، اگر ۲۵۰ هزار دلار استهلاک حسابداری سالانه فرض شود، مازاد پیش از بهره و مالیات در مدل نزدیک ۵۵۰ هزار دلار است. این دو شاخص سود خالص قابل تقسیم، وجه نقد آزاد یا بازده تضمین شده پروژه نیستند. هزینه مالی تسهیلات، مالیات واقعی، تغییرات قیمت و هزینه های جایگزینی تجهیزات، برنامه وصول، سرمایه گذاری های دوره ای و زمان لازم تا دستیابی به تولید پایدار در آنها نهایی نشده است. بنابراین محاسبه IRR و NPV معتبر از چنین داده های مقدماتی توجیه ندارد؛ ارائه یک عدد ظاهرا دقیق برای این شاخص ها، بدون جریان نقدی سال به سال و نرخ تنزیل مستند، گمراه کننده خواهد بود.
شاخص های کلیدی سرمایه گذاری در یک نگاه
| شاخص سناریوی مبنا | مقدار | توضیح |
|---|---|---|
| سال مبنای مدل | ۲۰۲۶ | قیمت ها و فرضیات مطالعه به دلار آمریکا |
| محصول اصلی | دال مجوف پیش تنیده ۲۰۰ میلی متری | عرض نمونه ۱٫۲ متر |
| ظرفیت طراحی سالانه | ۱۰۰۰۰۰ مترمربع | ظرفیت برنامه ریزی شده کارخانه |
| روز و شیفت کاری | ۲۴۰ روز؛ ۱ شیفت ۸ ساعته | ۱۹۲۰ ساعت کاری |
| فروش سالانه فرضی | ۷۵۰۰۰ مترمربع | ۷۵ درصد ظرفیت طراحی |
| سطح تولید با لحاظ ۲ درصد افت | ۷۶۵۳۱ مترمربع | قبل از پذیرش نهایی |
| مصرف بتن سالانه | حدود ۹۱۸۴ مترمکعب | با ۰٫۱۲ مترمکعب در مترمربع ساخته شده |
| زمین و زیربنای مطالعاتی | ۱۰۰۰۰ و ۴۲۰۰ تا ۴۸۰۰ مترمربع | به ترتیب زمین و سطح سرپوشیده یا نیمه سرپوشیده |
| کارکنان مبنا | ۳۵ نفر | برآورد کلی کارخانه |
| سرمایه ثابت با زمین | ۳٫۵۴ میلیون دلار | برآورد مفهومی |
| سرمایه در گردش | ۰٫۶۲ میلیون دلار | بر اساس چرخه موجودی و وصول |
| سرمایه گذاری اولیه | ۴٫۱۶ میلیون دلار | جمع دو قلم بالا با گرد کردن |
| قیمت فروش فرضی | ۴۲ دلار بر مترمربع | درب کارخانه، نه نرخ تاییدشده بازار |
| فروش سالانه فرضی | ۳٫۱۵ میلیون دلار | حاصل ضرب ۷۵۰۰۰ در ۴۲ |
| مازاد عملیاتی نقدی نمونه | ۰٫۸۰ میلیون دلار در سال | پیش از استهلاک، مالیات و هزینه مالی |
شاخص های فوق به عمد از یک سناریوی واحد استخراج شده اند. استفاده همزمان از ظرفیت ۶۰ هزار مترمربع یک کارخانه دیگر، قیمت فروش دال توپر ترافیکی و سرمایه گذاری خط پرظرفیت کاملا اتوماتیک باعث می شود نتیجه فاقد معنای اقتصادی باشد. مهم ترین گام بعدی، تطبیق قیمت فرضی محصول و مقادیر واقعی فروش با مشخصات و برنامه پروژه های متقاضی در منطقه هدف است.
ریسک های اجرایی و شرط ورود به مرحله مطالعات اختصاصی
بزرگ ترین خطر فنی در خط دال مجوف، ناسازگاری فناوری خریداری شده با مخلوط و استاندارد محصول مورد نظر است. اکسترودری که با بتن نمونه سازنده عملکرد خوبی دارد ممکن است با سنگدانه محلی و تغییرات رطوبت آن، به تراکم یکنواخت نرسد؛ در نتیجه مقاومت انتقال، شکل حفره و نرخ ضایعات از برنامه فاصله می گیرند. قرارداد تجهیزات باید آزمون پذیرش عملکرد با مواد قابل تامین و حداقل خروجی کیفیت پذیر را دربرگیرد.
ریسک دوم به طراحی سازه و اتصال قطعات برمی گردد. اگر جزئیات تکیه گاه، درزها و دیافراگم سقف در پروژه روشن نباشد، فروش محصول از نظر فنی مسئولیت آفرین می شود. کارخانه به نقشه تیپ تاییدشده، کنترل تغییر سفارش و مسئول فنی مسلط بر پیش تنیدگی نیاز دارد. ریسک سوم، حمل و انبارش است؛ شکست لبه و ترک ناشی از بلندکردن یا چیدمان غلط می تواند بخشی از محصول سالم کارخانه را به ضایعات پروژه تبدیل کند.
از نظر اقتصادی، پیش از سفارش تجهیزات باید سه مدرک مستقل آماده شود:
- اول برنامه نوع محصول و ظرفیت واقعی بسترها با تایید سازنده
- دوم مطالعه پروژه های قابل تامین در محدوده اقتصادی حمل همراه نقشه و زمان بندی
- و سوم پیش فاکتورهای مقایسه پذیر با دامنه مشخص تامین، نصب و خدمات
بدون این سه مدرک، ظرفیت بالا فقط توانایی بالقوه ماشین است و فروش، هزینه سرمایه گذاری و جریان نقدی طرح مبنای تصمیم اجرایی ندارند.
جمع بندی و ارزیابی اولیه احداث کارخانه
تولید دال بتنی پیش ساخته یک فعالیت ساده قالب گیری بتن نیست؛ تصمیم اصلی سرمایه گذار، انتخاب محصول سازه ای و تبدیل آن به یک سیستم صنعتی دارای ردیابی کیفیت، ظرفیت قابل تحقق و حمل ایمن است. برای مدل دال مجوف ۲۰۰ میلی متری این مقاله، کارخانه ای با ظرفیت طراحی ۱۰۰ هزار مترمربع در سال، چهار بستر تولید ۱۲۰ متری، زمین مطالعاتی ۱۰ هزار مترمربع و حدود ۳۵ نفر نیروی انسانی تعریف شد. سناریوی فروش ۷۵ هزار مترمربعی به حدود ۹۱۸۴ مترمکعب بتن سالانه و سرمایه اولیه مفهومی ۴٫۱۶ میلیون دلار منجر شد؛ درآمد فرضی آن ۳٫۱۵ میلیون دلار و مازاد عملیاتی نقدی نمونه ۰٫۸۰ میلیون دلار در سال به دست آمد. هیچ یک از این ارقام تعهد عملکرد صنعتی یا گزارش قیمت قطعی ایران نیست.
از منظر تصمیم سرمایه گذاری، ادامه مطالعه زمانی موجه تر است که امکان اجرای دال پیش تنیده مطابق الزامات طراحی و استاندارد، تامین پایدار مواد، دسترسی به بازار منطقه ای قابل احراز، استقرار و حمل ایمن و تامین مالی هزینه ثابت و نقدینگی اثبات شود. برای تبدیل این مقاله به طرح توجیهی اختصاصی باید نقشه های محصول، جانمایی کارخانه، استعلام تجهیزات و مواد، بررسی مجوزها و جریان نقدی سال به سال بر اساس شرایط همان سرمایه گذار تکمیل شود. برای آشنایی با دامنه وسیع تر این فعالیت می توان به مقاله طرح تولید قطعات بتنی و برای سفارش مطالعات اختصاصی به بخش طرح توجیهی آسان مشاور مراجعه کرد.
روش اعتبارسنجی داده ها و محدودیت برآوردها
منابع با عنوان مشخص در کنار ادعاهای فنی، طبقه بندی، استاندارد و آمار صنعت درج شده اند. اطلاعاتی مانند ظرفیت اعلام شده سازنده، مشخصات یک دال نمونه یا ارقام تجارت گروه کالایی، تنها در همان دامنه معتبر هستند و به تنهایی ظرفیت واقعی تولید ایران، قیمت خرید قطعی یا تقاضای دال مجوف را نشان نمی دهند. اعداد مربوط به ظرفیت سناریوی مبنا، مقدار مواد، زمین، کارکنان، هزینه ها و درآمد، محاسبات و فرضیات کارشناسی این مقاله هستند و نباید به منابع خارجی منتسب شوند.
