تولید خودروها و ماشین آلات خدمات شهری یکی از حوزه های تخصصی صنعت خودرو و ماشین سازی است که در آن شاسی خودرو، سازه فلزی، سامانه هیدرولیک، برق و کنترل و تجهیزات کاری به یک محصول ایمن و قابل استفاده در محیط شهری تبدیل می شوند. این صنعت فقط به تولید کامیون حمل زباله محدود نیست؛ خودروهای حمل و فشرده سازی پسماند، جاروب و شستشوی معابر، تانکرهای آب پاش، خودروهای آتش نشانی، بالابرها و تجهیزات ویژه شهرداری از جمله محصولات آن هستند. با این حال، سرمایه گذاری برای ساخت همه این محصولات در یک کارخانه کوچک، بدون انتخاب خانواده محصول و سطح داخلی سازی، معمولا برآورد گمراه کننده ای از تجهیزات و منابع مالی ایجاد می کند.
در این مقاله، ابتدا خانواده های اصلی محصول و تفاوت فناوری آنها بررسی می شود و سپس برای کمی سازی هزینه ها یک سناریوی مبنا تعریف می شود: واحد بدنه سازی و تجهیز سالانه ۶۰ دستگاه کامیون حمل پسماند فشرده ساز عقب بار با اتاق اسمی ۱۲ متر مکعب، روی شاسی آماده خریداری شده. ارقام مالی این سناریو «فرض مطالعاتی به دلار آمریکا با مبنای اکتبر ۲۰۲۶» هستند، نه آمار قطعی کارخانه های ایران یا پیش فاکتور معتبر فروشندگان. داده های رسمی و مشخصات مستند صنعتی از این مفروضات جدا بیان می شوند. تصمیم قطعی سرمایه گذاری به طراحی، استعلام و مدل مالی اختصاصی نیاز دارد.
معرفی طرح تولید انواع خودرو و ماشین آلات خدمات شهری
در صنعت خودروهای ویژه، باید میان «ساخت کامل خودرو»، «تولید بدنه و تجهیزات تخصصی» و «نصب و یکپارچه سازی روی شاسی» تفاوت گذاشت. کارخانه ساخت کامل کامیون به خط شاسی، قوای محرکه، مجموعه های اصلی خودرو، آزمایش های گسترده خودرو و سرمایه زیاد نیاز دارد. در مقابل، بسیاری از پروژه های قابل بررسی برای سرمایه گذار صنعتی در ایران بر شاسی دارای موتور و اتاق راننده تکیه می کنند و ارزش افزوده آنها از طراحی و ساخت اتاق فشرده ساز، تجهیزات هیدرولیک، سیستم کنترل، مونتاژ، آزمایش و خدمات فنی حاصل می شود.
سه مسیر صنعتی را می توان از هم تفکیک کرد.
- مسیر اول، مونتاژ تجهیز آماده روی شاسی است که سرمایه ثابت کمتری دارد، اما وابستگی آن به واردات یا تامین کننده اتاق بیشتر است.
- مسیر دوم، طراحی و ساخت سازه، اتاق، تجهیزات نصب و بخشی از مجموعه هیدرولیک در داخل کارخانه است؛ سناریوی این مقاله بر همین مسیر استوار است.
- مسیر سوم، ساخت چند خانواده محصول و مجموعه های پیشرفته مانند جاروهای مکنده یا خودروهای آتش نشانی خاص است که کارگاه آزمون، مهندسی و زنجیره تامین گسترده تری لازم دارد.
انتخاب مسیر پیش از خرید ماشین آلات، از خرید تجهیزات بلااستفاده و اختلال در جانمایی جلوگیری می کند.
انواع خودرو و ماشین آلات خدمات شهری قابل تولید
سبد محصول باید بر اساس مسئله عملیاتی، مشخصات فنی و امکان ساخت صنعتی تعریف شود؛ شباهت ظاهری خودروها به معنی اشتراک کامل خط تولید نیست.
| گروه محصول | کارکرد و اجزای کلیدی | ملاحظه طراحی |
|---|---|---|
| کامیون جمع آوری پسماند فشرده ساز | مخزن، دهانه بارگیری، صفحه پرس، تیغه تخلیه، جک و مدار هیدرولیک | ایمنی اپراتور، نسبت فشرده سازی، آب بندی و بار مجاز محورها |
| خودرو حمل مخزن و کانتینر پسماند | قلاب یا بازوی بارگیری، ریل، قفل، جک تلسکوپی | پایداری خودرو هنگام بلند کردن بار و خستگی سازه |
| جاروب مکانیکی یا مکنده معابر | برس، فن، مسیر مکش، مخزن مواد جمع آوری شده و غبارگیر | کیفیت جمع آوری، کنترل گردوغبار و توان مورد نیاز فن |
| خودرو شستشوی معابر و آب پاش | مخزن، پمپ، نازل، شیرها، لوله و سامانه کنترل | ظرفیت مجاز شاسی، توزیع وزن و یکنواختی پاشش |
| خودرو آتش نشانی و امداد | مخزن، پمپ آتش نشانی، جعبه تجهیزات، اتاقک و کنترل | آزمون عملکردی، ایمنی ماموریت و استاندارد ویژه |
| بالابر و ماشین خدمات ارتفاع | بازو، جک، پایه های تعادل، سنسور و تجهیزات فرمان | پایداری، حفاظت در برابر سقوط و کنترل اضافه بار |
برای شروع تولید چند محصول، می توان زیرساخت برش، خم، جوش، پوشش و مونتاژ را مشترک طراحی کرد؛ اما جیگ ها، آزمون های محصول نهایی و بسیاری از اجزای هیدرولیک باید اختصاصی باشند. برای مثال، خط فشرده ساز پسماند، جایگزین مستقیم خط جاروی مکنده نیست؛ دومی به مهندسی فن، مسیر هوا، فیلتراسیون و آزمون جمع آوری گردوغبار نیاز دارد.
ویژگی های فنی کامیون فشرده ساز سناریوی مبنا
سناریوی مبنا یک اتاق ۱۲ متر مکعبی عقب بار با سازه فلزی، قیف دریافت پسماند، واحد فشرده سازی و دستگاه تخلیه است. عدد ۱۲ متر مکعب، حجم هندسی اسمی محفظه را بیان می کند و به تنهایی ظرفیت حمل را تعیین نمی کند. جرم پسماند، چگالی پس از تراکم، وزن اتاق و تجهیزات، جرم شاسی خالی، تعداد سرنشینان و محدودیت وزن ناخالص مجاز خودرو همگی موثر هستند. برای نمونه، اگر چگالی موثر پسماند در محفظه ۴۰۰ تا ۶۰۰ کیلوگرم بر متر مکعب فرض شود، حجم ۱۲ متر مکعب از نظر حجمی به ۴.۸ تا ۷.۲ تن پسماند می رسد؛ اما وزن قابل حمل واقعی ممکن است با محدودیت شاسی و محورها کمتر باشد. این بازه یک مثال مهندسی است، نه مشخصات یک مدل تاییدشده.
اطلاعات سازنده Heil نشان می دهد که وزن اتاق در فشرده سازهای عقب بار تجاری می تواند چند تن باشد؛ برای مثال وزن برخی اتاق های PT1100 در ظرفیت های ۱۳ تا ۲۶ یارد مکعب حدود ۱۲٬۱۸۱ تا ۱۴٬۳۶۸ پوند گزارش شده است (منبع: مشخصات اتاق فشرده ساز عقب بار Heil). به همین دلیل محاسبه پایداری، مرکز ثقل، فشارهای موضعی اتصال اتاق به شاسی و سهم وزن محور جلو و عقب باید قبل از صدور نقشه ساخت انجام شود. صرف افزایش حجم مخزن، بدون کنترل وزن مجاز، یک ارتقای واقعی ظرفیت محسوب نمی شود.
معرفی کد آیسیک و کد محصول خودرو و ماشین آلات خدمات شهری
طبقه بندی ISIC نوع فعالیت اقتصادی را مشخص می کند، در حالی که کد محصول صنعتی یا شناسه محصول در نظام های داخلی می تواند برای هر نوع ماشین یا اتاق تخصصی متفاوت باشد. در طبقه بندی بین المللی ISIC Rev.۴، کد ۲۹۱۰ به ساخت خودروهای موتوری مربوط است و در توضیحات آن به برخی خودروهای ویژه نظیر آتش نشانی و رفت و روب اشاره شده است. کد ۲۹۲۰ به ساخت بدنه خودرو، اتاق و تجهیز خودروهای موتوری اختصاص دارد؛ از این رو برای کارخانه ای که اتاق فشرده ساز را روی شاسی خریداری شده می سازد، بررسی ۲۹۲۰ از نظر ماهیت فعالیت ضروری است (منبع: طبقه بندی ISIC ۲۹۱۰ سازمان ملل) و (منبع: طبقه بندی ISIC ۲۹۲۰ سازمان ملل).
این کد چهاررقمی بین المللی را نباید با کد اختصاصی مجوز صنعتی ایران یکی گرفت. عنوان فعالیت درج شده در جواز تاسیس، شناسه کالا، کد محصول وزارت صنعت و نوع محصول نهایی باید با شرح عملیات واقعی پروژه تطبیق داده شوند. بدون دسترسی به پرونده در سامانه مرتبط و عنوان مورد تایید مرجع مجوز، درج یک کد ملی چندرقمی قطعی برای همه انواع ماشین آلات خدمات شهری قابل دفاع نیست. برای کارخانه چندمحصولی نیز ممکن است نیاز به ثبت چند محصول یا توسعه دامنه پروانه وجود داشته باشد.
کد تعرفه گمرکی و HS Code خودرو و ماشین آلات خدمات شهری
کد گمرکی بر اساس وظیفه اصلی خودرو، نوع موتور، وزن ناخالص و وضعیت واردات به صورت خودروی کامل، شاسی یا بدنه تعیین می شود؛ استفاده از یک HS Code برای همه خانواده ها اشتباه است. برای نمونه، بر اساس رای گمرکی آمریکا در سال ۱۹۸۹ درباره خودروی فشرده ساز پسماند، کامیون جمع آوری زباله که کارکرد اصلی آن حمل پسماند است حتی در صورت تجهیز به فشرده ساز می تواند ذیل ردیف ۸۷۰۴ قرار بگیرد و نه لزوما ۸۷۰۵ (منبع: بازنشر رای گمرکی HQ ۰۸۵۱۲۵ درباره کامیون فشرده ساز پسماند). برای کامیون دیزلی با وزن ناخالص بیش از ۵ و حداکثر ۲۰ تن، زیرردیف بین المللی ۸۷۰۴۲۲ یکی از طبقات قابل بررسی است، مشروط به مشخصات واقعی وسیله.
| محصول یا نوع واردات | کد HS قابل بررسی | محدودیت تفسیر |
|---|---|---|
| کامیون حمل پسماند با ماموریت اصلی حمل بار | ۸۷۰۴ و زیرردیف وابسته به موتور و وزن | تعیین زیرردیف نیازمند مشخصات فنی شاسی است |
| خودروی آتش نشانی تجهیز شده | 870530 | در صورت انطباق واقعی با تعریف خودروی آتش نشانی |
| خودروی جاروب معابر و سایر خودروهای خاص غیرحمل کالا | 870590 | این ردیف بسیاری از خودروهای خاص نامرتبط را نیز پوشش می دهد |
| بدنه یا اتاق خودرو به صورت جداگانه | ۸۷۰۷، در موارد منطبق | نوع بدنه و مستندات واردات باید بررسی شوند |
| قطعات جداگانه خودرو و تجهیزات | کد متناسب با ماهیت قطعه | همه قطعات لزوما تحت فصل ۸۷ طبقه بندی نمی شوند |
کدهای شش رقمی بین المللی، معادل قطعی کد هشت یا ده رقمی اظهارنامه ایران نیستند. برای استناد در پیش بینی تعرفه، دریافت نظر طبقه بندی و بررسی کتاب مقررات صادرات و واردات همان سال ضروری است. به خصوص آمار ردیف ۸۷۰۵۹۰ را نمی توان مستقیما «ارزش واردات ماشین آلات شهرداری» نامید.
مواد اولیه، قطعات و زنجیره تامین تولید
در واحد بدنه سازی ماشین آلات خدمات شهری، «ماده اولیه» شامل ورق و پروفیل فلزی است، اما از نظر مالی معمولا مهم ترین قلم خرید، شاسی خودرو کامل و آماده تجهیز است. این تمایز مهم است؛ زیرا بهای شاسی ممکن است بیش از مجموع هزینه ورق، رنگ و اجرت ساخت اتاق باشد. فولاد سازه ای و مقاوم به سایش، ورق کف و دیواره، پروفیل تقویتی، پین و بوش، لوله و اتصالات، جک ها، پمپ، شیر هیدرولیک، مخزن روغن، شیلنگ فشارقوی، PTO، سیم کشی، سنسور، کنترل کننده و سامانه روشنایی از اقلام اصلی محسوب می شوند.
انتخاب جنس و مشخصات قطعات
برای جداره اصلی و ساختار باربر، انتخاب گرید فولاد باید از محاسبات تنش، خستگی و قابلیت جوش پذیری آغاز شود؛ مشخصات «فولاد ضخیم» برای خرید کافی نیست. در کف مخزن، دهانه پرس و نقاط در تماس با پسماند ساینده ممکن است نیاز به ورق مقاوم تر در برابر سایش باشد. در مناطق مرطوب یا محل تجمع شیرابه، جزئیات درزگیری، تخلیه مایعات، آماده سازی سطح و انتخاب پوشش ضدخوردگی مهم تر از افزایش بی هدف ضخامت ورق هستند. جک ها باید برای نیروی کار، سرعت لازم، فشار نامی مدار، بارهای ضربه ای و طول کورس انتخاب شوند.
قطعات الکتریکی و حسگرهای خودرو باید در برابر آب پاشی، گردوغبار، لرزش و نوسان ولتاژ مناسب باشند. استفاده از شیرهای برقی و کلیدهای ارزان اما فاقد حفاظت لازم، احتمال توقف خودرو در محیط کاری را افزایش می دهد. قطعات ایمنی مدار مانند شیر اطمینان فشار، قفل مکانیکی هنگام تعمیر، توقف اضطراری و جلوگیری از حرکت ناخواسته نیازمند تعریف در نقشه و برنامه آزمون هستند.
برآورد مواد و مجموعه های مورد نیاز سناریوی مبنا
برای تولید ۶۰ دستگاه در سال، خرید ۶۰ شاسی آماده فرض می شود. وزن خرید ورق و مقاطع فولادی هر خودرو به طور مطالعاتی ۳.۲ تن در نظر گرفته شده است؛ بنابراین مصرف ورودی سالانه ۱۹۲ تن فولاد است. با فرض ۸ درصد پرت برش، لبه بری و اصلاح قطعات، حدود ۱۵.۴ تن ضایعات و ۱۷۶.۶ تن فولاد ورودی به سازه های ساخته شده به دست می آید. این موازنه به مفهوم وزن نهایی خودرو نیست؛ جک، پمپ، تجهیزات و بدنه شاسی جداگانه به آن افزوده می شوند.
برای همین ظرفیت، ۶۰ مجموعه مدار هیدرولیک، ۶۰ مجموعه کنترل و سیم کشی، ۶۰ سری اتصالات و کیت نصب و به طور فرضی حدود ۱٬۸۰۰ تا ۲٬۷۰۰ لیتر پوشش، حلال و مواد رنگی خریداری می شود. مقدار رنگ وابسته به مساحت سطح، سیستم پوشش و بازده اجرای رنگ است. قیمت گذاری مالی این اقلام در بخش سرمایه گذاری، با فرض های واحد و به دلار آمریکا انجام شده است.
فرآیند تولید خودرو و ماشین آلات خدمات شهری
جریان تولید در سناریوی مبنا از تحویل شاسی و فولاد شروع می شود و پس از ساخت سازه، مونتاژ سیستم هیدرولیک، نصب روی شاسی، کنترل الکتریکی و تست عملکردی به تحویل خودروی نهایی می رسد. خط تولید باید همزمان چند اتاق را در مراحل متفاوت پیش ببرد؛ وگرنه زمان اشغال جایگاه ساخت و رنگ، مانع رسیدن به ظرفیت سالانه خواهد شد.
مسیر اصلی فرآیند: طراحی و تایید نقشه ← بازرسی ورودی ← برش و آماده سازی ← خم و ساخت زیرمجموعه ها ← جوشکاری در جیگ ← بازرسی ابعادی و آزمون جوش ← آماده سازی سطح و پوشش ← نصب هیدرولیک و برق ← اتصال به شاسی و راه اندازی ← آزمون ایمنی و عملکرد ← تحویل فنی.
طراحی مهندسی و آماده سازی ساخت
قبل از برش اولین ورق، نقشه های سه بعدی، تلرانس های مونتاژ، طرح اتصال به شاسی، تحلیل نیروهای پرس و تخلیه، نقاط تعمیرات دوره ای و نقشه مسیر شیلنگ ها باید تهیه شوند. در این مرحله برگه فنی شاسی تامین کننده شامل فاصله محورها، حداکثر وزن مجاز، نقاط مجاز نصب، نحوه دریافت توان از موتور و محدودیت سوراخکاری شاسی بررسی می شود. خروجی مرحله طراحی صرفا نقشه ظاهری نیست؛ فهرست قطعات، BOM، برنامه جوشکاری، نقشه جیگ، چک لیست ایمنی و دستور آزمون نیز لازم است.
برش ورق، فرم دهی و ساخت قطعات
ورق ها با دستگاه برش CNC پلاسما یا لیزر و سپس با پرس برک خم می شوند. انتخاب دستگاه برش به ضخامت واقعی ورق، کیفیت لبه، تیراژ و امکان واگذاری برش های خاص به پیمانکار بستگی دارد. قطعات تنش بر و نقاط اتصال جک باید پس از برش کنترل ابعادی شوند؛ خطا در موقعیت سوراخ و پین موجب افزایش بار نامتقارن جک و سایش زودرس می شود. برای استفاده بهتر از ورق، برنامه برش باید درصد پرت و ردیابی گرید مواد را ثبت کند.
جوشکاری اتاق، قیف و سازه باربر
قطعات با کمک جیگ تثبیت شده و زیرمجموعه های بدنه، کف، دیواره، محفظه بارگیری و اجزای پرس به صورت مرحله ای جوشکاری می شوند. توالی جوش باید از اعوجاج ورق های بلند جلوگیری کند. کنترل چشمی جوش ها، اندازه گیری قطرها و ابعاد کلیدی و در نقاط حساس آزمون غیرمخرب انتخابی اهمیت دارد. برای ساخت صنعتی، دستورالعمل جوشکاری، صلاحیت جوشکار و شناسنامه مواد پایه باید متناسب با طراحی تعریف شود؛ افزایش شدت جریان جوش یا اندازه گرده بدون مبنا راه حل مشکلات سازه ای نیست.
آماده سازی سطح، رنگ و محافظت در برابر خوردگی
پس از اصلاح و تمیزکاری سطوح، زنگ، پاشش جوش و آلودگی زدوده می شود و سامانه پوشش با توجه به شرایط خوردگی و مدت کارکرد هدف انتخاب می گردد. نقاطی مانند فضای داخلی مخزن، سطوح محبوس در اتصال سازه و کف در تماس با شیرابه نیازمند جزئیات آب بندی و حفاظت بیشتر هستند. ضخامت خشک پوشش، چسبندگی و کیفیت آماده سازی سطح باید کنترل شوند. برای اجزایی که بعد از نصب دسترسی ندارند، پوشش باید پیش از مونتاژ نهایی انجام شود.
نصب مدار هیدرولیک و مجموعه فشرده سازی
سیلندرهای هیدرولیک، ریل و لغزنده، صفحات پرس، مخزن، پمپ و شیرهای کنترل نصب می شوند. فشار کاری مناسب از نیروی لازم و سطح موثر جک به دست می آید، نه از عدد ثابت مشترک برای همه محصولات. مدار باید مسیر حفاظت در برابر اضافه فشار، روش هواگیری، فیلتر مناسب و امکان تخلیه ایمن فشار باقیمانده داشته باشد. در آزمون اولیه، نشتی، سرعت حرکت، یکنواختی حرکت، دمای روغن و توقف در موقعیت های انتهایی بررسی می شوند. مرجع طراحی ایمنی عمومی مدار، ISO ۴۴۱۳ است (منبع: استاندارد ISO ۴۴۱۳ ایمنی سیستم های هیدرولیک).
مونتاژ بر شاسی و یکپارچه سازی برق و کنترل
اتاق ساخته شده با اتصالات تاییدشده و قطعات واسط به شاسی متصل می شود. موقعیت و وزن اتاق نسبت به محورهای شاسی بررسی می شود. انتقال توان از PTO یا محرک مجاز دیگر باید با مشخصات سازنده شاسی سازگار باشد. سپس سیم کشی، کلیدهای حفاظتی، سنسور موقعیت، توقف اضطراری، روشنایی و نمایش وضعیت نصب و تست می شوند. نرم افزار یا منطق فرمان باید مانع اجرای حرکات ناسازگار، مانند فعال شدن تخلیه در شرایط ناایمن، شود. پیش از تحویل، وجود مدارک نسخه نرم افزار و لیست خطاهای احتمالی ارزش عملیاتی مهمی دارد.
تست نهایی، بارگذاری و تحویل
آزمون تحویل، صرف روشن شدن پمپ یا حرکت صفحه پرس نیست. زمان چرخه، نیروی عملکردی، نشتی تحت فشار، عملکرد شیر اطمینان، توقف اضطراری، قفل های سرویس، چراغ ها و آلارم ها و عملکرد تخلیه باید کنترل شود. آزمایش با بار شبیه سازی شده یا ماده آزمون باید در محدوده دستورالعمل ایمن کارخانه انجام شود. وزن خالی خودرو و توزیع بار روی محورها با وزن کشی معتبر ثبت می شود و برگه آزمون به شماره سریال تجهیز متصل می گردد. قابلیت تعمیر و دسترسی ایمن به فیلتر، جک و مفصل ها بخشی از ارزیابی نهایی است.
ماشین آلات و تجهیزات اصلی خط تولید
برای ظرفیت پایین تا متوسط، خرید خط رباتیک کامل جوشکاری معمولا اولویت نخست نیست؛ تنوع هندسه قطعات و زمان تنظیم جیگ ها می تواند بازده اقتصادی آن را کاهش دهد. ترکیب دستگاه های CNC، خمکاری، جوشکاری نیمه اتوماتیک، جیگ، تجهیزات جابه جایی و سکوی آزمون هیدرولیک مبنای فنی قابل بررسی تری است. بالانس خط باید از خروجی نهایی ۸۰ خودرو در سال در ظرفیت طراحی آغاز شود، نه جمع ظرفیت تبلیغاتی دستگاه ها.
| تجهیز اصلی | تعداد مطالعاتی | معیار انتخاب و نقش | سهم بودجه برنامه ریزی (دلار) |
|---|---|---|---|
| دستگاه برش CNC پلاسما و متعلقات | ۱ ست | ضخامت و ابعاد ورق، کیفیت برش، تهویه و نرم افزار چیدمان | ۷۰٬۰۰۰ |
| پرس برک صنعتی | ۱ دستگاه | طول خم، تناژ موثر، دقت و ضخامت قابل خمکاری | ۸۵٬۰۰۰ |
| تجهیزات جوشکاری MIG/MAG و میزهای کار | ۸ جایگاه | چرخه کاری، نوع اتصال، تجهیزات ایمنی و فیکسچر | ۸۰٬۰۰۰ |
| جیگ ها و فیکسچرهای تخصصی | چند مجموعه | تکرارپذیری ابعاد اتاق و نصب جک | ۷۰٬۰۰۰ |
| آماده سازی سطح و محفظه رنگ | ۱ مجموعه | کنترل کیفیت سطح، ابعاد اتاق، ایمنی محیط رنگ | ۱۰۵٬۰۰۰ |
| جرثقیل سقفی و جابه جایی اصلی | ۲ دستگاه و متعلقات | تناژ ایمن، دهانه سالن و حرکت قطعات بزرگ | ۶۰٬۰۰۰ |
| ماشین کاری، برشکاری ثانویه و ابزار دقیق تولید | ۱ مجموعه | دقت سوراخ کاری، ساخت پین و کار تکمیلی | ۸۰٬۰۰۰ |
| جمع تجهیزات اصلی | برآورد مفروض، نه قیمت استعلامی ۲۰۲۶ | ۵۵۰٬۰۰۰ |
ارقام جدول سهم پیشنهادی هر گروه از بودجه تجهیزات اصلی در مدل مالی هستند و نمی توان آنها را «قیمت روز فروشنده» تلقی کرد. کشور سازنده، نو یا کارکرده بودن تجهیزات، نوع کنترلر، شرایط حمل و خدمات پس از فروش می تواند مقدار واقعی را تغییر دهد. بخش جداگانه تجهیزات جانبی به مبلغ فرضی ۱۸۰ هزار دلار برای ابزار مونتاژ، کمپرسور متناسب با دستگاه ها، لیفتراک، فیکسچرهای اضافی و ابزار تعمیرگاهی لحاظ شده است. هزینه آزمون و آزمایشگاه نیز جداگانه در سرمایه ثابت منظور می شود تا قیمت ماشین آلات با کل سرمایه ثابت مخلوط نشود.
گلوگاه تولید و بالانس خط
برای ظرفیت اسمی ۸۰ دستگاه در ۲۵۰ روز و یک شیفت هشت ساعته، فاصله زمانی لازم برای خروج هر محصول از خط حدود ۲۵ ساعت کاری خط است. این عدد به معنی آن نیست که همه عملیات یک کامیون فقط ۲۵ ساعت نفر طول می کشد؛ جوشکاری، رنگ، نصب و تست در ایستگاه های همزمان انجام می شوند. با فرض خروج واقعی ۶۰ دستگاه، فاصله متوسط تحویل هر دستگاه حدود ۳۳.۳ ساعت کاری است. اگر آماده سازی سطح و خشک شدن پوشش بیش از ظرفیت برنامه ریزی شده طول بکشد یا یک جیگ مونتاژ برای چند مدل اشغال شود، همان ایستگاه می تواند گلوگاه کل کارخانه گردد. استفاده از ۲ تا ۳ جایگاه مونتاژ بدنه و زمان بندی مستقل رنگ برای ۵ خودروی ماهانه، نقطه شروع مطالعات Layout است.
ظرفیت تولید، راندمان و برنامه بهره برداری
ظرفیت طراحی خط در سناریوی مبنا ۸۰ دستگاه در سال و ظرفیت تولید و فروش موثر ۶۰ دستگاه معادل ۷۵ درصد بهره برداری است. سال کاری ۲۵۰ روز و برنامه کاری یک شیفت ۸ ساعته، معادل ۲٬۰۰۰ ساعت دسترسی برنامه ای خط در سال فرض می شود. تولید موثر به طور متوسط ۵ دستگاه در ماه و ۰.۲۴ دستگاه در روز کاری است. چنین محصولی در خطی با ایستگاه های موازی تولید می شود و بیان ظرفیت بر حسب «دستگاه در ساعت» برای آن باید به صورت میانگین تعبیر شود: حدود ۰.۰۳ دستگاه در ساعت کاری در عملکرد موثر یا یک دستگاه در هر ۳۳.۳ ساعت خط.
ظرفیت محصول باید بر اساس ساعات واقعی جوش، رنگ، آزمون و نصب قابل دستیابی باشد. شکست در تامین به موقع شاسی، جک های سفارشی یا قطعات الکترونیک حتی در صورت آزاد بودن تمام دستگاه های کارخانه می تواند ظرفیت عملی را کاهش دهد. از این رو در برنامه ساخت باید حداقل زمان تامین اقلام بحرانی، موجودی حفاظتی و زمان کارهای دوباره کاری لحاظ شود.
کنترل کیفیت، استانداردها و ایمنی محصول
برای بدنه های عقب بار، خانواده استاندارد EN 1501 مرجع مهمی برای الزامات عمومی و ایمنی خودروهای جمع آوری پسماند است؛ بخش اول به خودروهای عقب بار و بخش پنجم به تجهیزات بالابر مخزن می پردازد (منبع: استاندارد EN ۱۵۰۱-۱ خودروهای جمع آوری پسماند عقب بار) و (منبع: استاندارد EN ۱۵۰۱-۵ بالابر مخازن پسماند). استاندارد EN 15429-1 به طبقه بندی و اصطلاحات ماشین های جاروب معابر اختصاص دارد (منبع: استاندارد EN ۱۵۴۲۹-۱ جاروب معابر) و برای خودروهای آتش نشانی، EN 1846-2 الزامات عمومی ایمنی و عملکرد را پوشش می دهد؛ نسخه DIN منتشرشده در ۲۰۲۵ بر مبنای EN ۱۸۴۶-۲:۲۰۲۴ در فهرست استانداردها ثبت شده است (منبع: استاندارد DIN EN ۱۸۴۶-۲ خودروهای آتش نشانی). اینها استانداردهای مرجع بین المللی اند؛ الزامی یا اختیاری بودن کاربرد هر کدام در ایران باید با استاندارد ملی، قرارداد مشتری و الزامات تایید نوع همان محصول تطبیق داده شود.
برنامه کنترل کیفیت کارخانه باید با بازرسی ورودی شاسی و فولاد آغاز و در طول برش، جوش، پوشش و تست هیدرولیک ادامه یابد. شاخص های اصلی می تواند شامل درصد عدم انطباق ورق و قطعات، تلرانس ابعادی محل جک، نرخ اصلاح جوش، ضخامت پوشش، تعداد نشت در آزمون، زمان چرخه پرس، نتایج تست توقف اضطراری و انحراف وزن محورها باشد. ردیابی قطعات ایمنی و ثبت شماره سریال مدار هیدرولیک، تحلیل خرابی بعدی را ممکن می سازد.
در ماشین آلات متحرک شهری، حفاظت اپراتور باید جزئی از طراحی باشد: درپوش نقاط گیرش، توقف اضطراری در محل دسترسی، ممنوعیت دسترسی به مناطق خطر هنگام پرس، قفل مکانیکی هنگام تعمیر و آموزش تخلیه ایمن فشار هیدرولیک. کنترل کیفیت نهایی باید همراه با دفترچه بهره برداری و سرویس، نقشه مدار، برنامه نگهداری و فهرست قطعات مصرفی به خریدار تحویل شود.
مجوزهای مورد نیاز و الزامات اجرای پروژه در ایران
برای راه اندازی واحد صنعتی باید مسیر اخذ جواز تاسیس و سپس پروانه بهره برداری متناسب با عنوان فعالیت و محصول در مرجع صنعتی بررسی شود. نوع زمین، کاربری مجاز صنعتی، ارزیابی محیط زیستی فعالیت، الزامات آتش نشانی و ایمنی کارگاه، مجوز یا تاییدهای مربوط به تغییر یا تکمیل خودرو و شرایط شماره گذاری محصول نهایی نباید با یکدیگر اشتباه گرفته شوند. مدارک سازنده شاسی و قرارداد نحوه حفظ ضمانت آن هنگام نصب تجهیز نیز اهمیت دارند.
قانون مدیریت پسماندها مصوب ۱۳۸۳ و آیین نامه اجرایی آن، چارچوب مدیریت پسماند در ایران را تعریف می کنند (منبع: قانون مدیریت پسماندها مصوب ۱۳۸۳) و (منبع: آیین نامه اجرایی قانون مدیریت پسماندها مصوب ۱۳۸۴). این قانون به معنای صدور خودکار مجوز ساخت وسیله نقلیه نیست، ولی نوع ماموریت محصول و الزامات بهره برداری کاربر را مشخص می سازد. برای برخی ماشین آلات، دریافت تاییدیه نصب اتاق، وزن و ابعاد، حفاظت جاده ای، آلایندگی یا مستندات تغییر کاربری ممکن است به فرایند جداگانه وابسته باشد. بنابراین پیش از سفارش شاسی در مقیاس صنعتی، مسیر تایید نهایی محصول باید از مراجع ذی ربط کتبا تعیین شود.
ایمنی کارگاه شامل جوشکاری، جابه جایی اجسام سنگین، کار در ارتفاع، رنگ کاری و آزمون مدار تحت فشار است. طراحی سالن باید جدایی محدوده جوش از رنگ، مسیر امن عبور شاسی، امکان تهویه موضعی و مدیریت مواد مصرفی را در نظر داشته باشد. ضایعات فلزی قابلیت جداسازی و فروش دارند؛ پسماند رنگ، روغن هیدرولیک و مواد پاک کننده باید متناسب با ماهیت آنها تفکیک و مدیریت شوند.
زمین، زیربنا و نیروی انسانی مورد نیاز
برای سناریوی تولید سالانه ۶۰ خودرو، یک زمین حدود ۵٬۰۰۰ متر مربع و زیربنای اولیه حدود ۲٬۲۰۰ متر مربع به عنوان فرض مهندسی در نظر گرفته شده است. از زیربنا، حدود ۱٬۴۰۰ متر مربع می تواند به ساخت و مونتاژ، ۳۵۰ متر مربع به نگهداری مواد و قطعات، ۲۵۰ متر مربع به آماده سازی سطح و رنگ و ۲۰۰ متر مربع به کنترل، خدمات اداری و فضاهای پشتیبانی اختصاص یابد. این نسبت ها مبنای اولیه جانمایی هستند و با عرض و طول شاسی، شعاع گردش خودرو، نوع جرثقیل سقفی و فواصل ایمنی تغییر می کنند.
باقی زمین برای حرکت و توقف شاسی، بارگیری، فضای دسترسی اضطراری، اصلاحات آتی و ذخیره توسعه در نظر گرفته می شود. اگر تمام اتاق ها داخل سالن کامل شوند اما تست و تحویل در فضای باز انجام گیرد، پوشش مناسب و شرایط ایمن محل تست باید پیش بینی شود. خرید زمین کوچک بدون مسیر گردش و پارک خودروهای نیمه ساخته می تواند عملا ظرفیت نصب شده را محدود کند.
در بخش نیروی انسانی، حدود ۳۵ تا ۴۵ نفر برای یک شیفت و دامنه ساخت منتخب، برآورد اولیه است. ترکیبی از مهندسی محصول و برنامه ریزی، اپراتور برش و خم، جوشکار و مونتاژکار، تکنسین هیدرولیک و برق، کنترل کیفیت، انبار و لجستیک، نگهداری تجهیزات، امور اداری و مدیریت لازم خواهد بود. فرض مالی سناریوی مبنا شامل دستمزد مستقیم تولید و هزینه های ثابت پشتیبانی است. اگر ساخت جک، ماشین کاری دقیق یا اتاق رنگ به طور کامل برون سپاری شود، تعداد نفرات داخلی و بهای خرید خدمات تغییر خواهد کرد؛ این تصمیم باید همزمان در هزینه و ظرفیت اعمال شود.

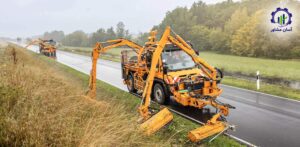

بازار داخلی، عرضه و تقاضا و تجارت خارجی
بازار ماشین آلات خدمات شهری را نباید با تعداد کل کامیون های کشور یا با کل ارزش تجهیزات حوزه پسماند یکسان دانست. تقاضا از نیاز به نوسازی ناوگان، تغییر شیوه جمع آوری و شستشو، عمر اقتصادی و عملیاتی دستگاه، الزامات ایمنی و بودجه تامین تجهیزات اثر می پذیرد. برای محاسبه تقاضای قابل اتکا در یک شهر، باید موجودی ناوگان به تفکیک مدل و سال ساخت، ساعات کار، نرخ خرابی، دستگاه های خارج شده از چرخه و برنامه خرید تایید شده جمع آوری شود. در نبود این اطلاعات، اعلام عدد ملی فروش سالانه یک محصول خاص دقت کاذب ایجاد می کند.
شواهد آماری جهانی و محدودیت تعمیم به ایران
گزارش رسمی بانک جهانی What a Waste 3.0 که در سال ۲۰۲۶ منتشر شده، حجم پسماند شهری تولیدشده جهان در سال ۲۰۲۲ را ۲.۵۶ میلیارد تن ثبت کرده است و برای سال ۲۰۵۰، در سناریوی تداوم روند فعلی، ۳.۸۶ میلیارد تن پیش بینی می کند (منبع: بانک جهانی، گزارش What a Waste ۳.۰). این داده نشان دهنده اهمیت زیرساخت جمع آوری پسماند در مقیاس جهانی است؛ اما از آن نمی توان مستقیما نرخ رشد فروش فشرده ساز پسماند در ایران، تعداد خودروهای مورد نیاز یا میزان بودجه خرید را استنتاج کرد.
برای سنجش اولیه یک بازار محلی، می توان مقدار پسماند جمع آوری شده در روز را بر بار موثر هر خودرو × تعداد سفر روزانه × ضریب دسترس پذیری ناوگان تقسیم کرد. مثلا در یک فرض آموزشی با ۲۴۰ تن پسماند قابل جمع آوری در روز، بار موثر هر خودرو ۶ تن، دو سفر مفید در روز و ضریب دسترس پذیری ۸۰ درصد، حدود ۲۵ خودرو فعال در ناوگان برنامه ریزی لازم می شود: ۲۴۰ ÷ (۶ × ۲ × ۰.۸) = ۲۵ دستگاه. این مثال نشان دهنده نحوه تبدیل داده پسماند به برآورد نیاز ناوگان است، نه آمار یک شهر مشخص ایران. پس از آن باید خودروهای موجود و زمان نوسازی نیز کسر یا اضافه شوند.
آمار تجارت خارجی قابل استناد و محدودیت آن
در پایگاه WITS مبتنی بر داده های گزارش شده به UN Comtrade، برای سال ۲۰۲۴، صادرات خودروهای آتش نشانی با کد ۸۷۰۵۳۰ به مقصد ایران از سوی ترکیه حدود ۲.۹۵ میلیون دلار و ۸ دستگاه گزارش شده است (منبع: WITS، صادرات خودروهای آتش نشانی به ایران در ۲۰۲۴). در همان سال برای کد گسترده 870590، داده صادرات گزارش شده از ایتالیا به ایران حدود ۳.۰۹ میلیون دلار و ۲۱ دستگاه و از چین حدود ۱.۱۸ میلیون دلار و ۲۸ دستگاه بوده است (منبع: WITS، صادرات خودروهای خاص به ایران در ۲۰۲۴). ارقام فوق ارزش گزارش شده توسط کشورهای طرف تجاری هستند، نه آمار تاییدشده ثبت واردات گمرک ایران؛ همچنین ردیف ۸۷۰۵۹۰ فقط ماشین آلات شهری را شامل نمی شود.
برای جلوگیری از جمع دوباره باید توجه کرد که رقم «اتحادیه اروپا» در همان پایگاه، شامل صادرات برخی اعضا مانند ایتالیا می شود و با ارقام اعضا قابل جمع ساده نیست. از طرف دیگر، چون بسیاری از کامیون های حمل زباله ذیل ۸۷۰۴ طبقه بندی می شوند، آمار ۸۷۰۵۹۰ تصویری ناقص از خرید خارجی این گروه است. داده های قابل اتکای ملی درباره تعداد سازندگان فعال، تیراژ داخلی و فروش سالانه خودروهای فشرده ساز به تفکیک محصول در منابع عمومی بررسی شده برای این مقاله به صورت یک سری یکپارچه در دسترس نبود؛ بنابراین در مدل مالی، فروش ۶۰ دستگاه صرفا فرض امکان سنجی است، نه برآورد مستند سهم بازار.
چشم انداز صادرات
تامین خدمات فنی، سازگاری شاسی با استاندارد کشور مقصد، دسترسی به قطعات مصرفی و توان صدور اسناد فنی از پیش نیازهای ورود به صادرات ماشین آلات خاص است. نزدیکی جغرافیایی به بازارهای منطقه ای به خودی خود به معنای امکان فروش نیست؛ برای هر مقصد باید تعرفه، استاندارد خودرو، ثبت پلاک، شرایط ضمانت و نقل و انتقال مالی بررسی شود. به لحاظ صنعتی، صادرات اتاق و مجموعه تجهیز جدا از شاسی می تواند گزینه متفاوتی از صادرات خودروی کامل باشد؛ برای هرکدام مسیر گمرکی و الزامات مشتری مستقل است.
پیش بینی وضعیت سرمایه گذاری طرح تولید خودرو و ماشین آلات خدمات شهری
برآورد پیش رو یک مدل پیش امکان سنجی نمونه به دلار آمریکا و سطح قیمت مفروض اکتبر ۲۰۲۶ برای کارخانه ساخت اتاق فشرده ساز ۱۲ متر مکعبی روی شاسی آماده است. هیچ یک از ردیف های سرمایه ثابت، قیمت پیشنهادی قطعی سازنده یا برآورد رسمی زمین در شهر خاصی از ایران نیست. هدف، نشان دادن ارتباط منطقی ظرفیت، مواد، تجهیزات، سرمایه و فروش است و اعداد باید در مطالعه اختصاصی با پیش فاکتور و قرارداد تامین جایگزین شوند.
تعریف یکپارچه سناریوی مبنا
ظرفیت طراحی ۸۰ خودرو در سال، تولید و فروش موثر ۶۰ خودرو در سال، ۲۵۰ روز کاری، یک شیفت هشت ساعته و بهره برداری ۷۵ درصد فرض شده است. محصول میانگین، یک دستگاه خودروی فشرده ساز عقب بار ۱۲ متر مکعب روی شاسی آماده و قابل نصب است. میانگین قیمت فروش فرضی هر دستگاه کامل ۹۸ هزار دلار و بهای خرید هر شاسی ۴۵ هزار دلار در نظر گرفته می شود. این ارقام برای محاسبه اند، نه فهرست قیمت روز بازار. کارخانه ۵٬۰۰۰ متر مربع زمین، ۲٬۲۰۰ متر مربع زیربنا و حدود ۴۰ نفر نیروی انسانی در این مدل دارد.
سرمایه ثابت و هزینه ایجاد کارخانه
مبنای ارزش زمین، صرفا فرض خرید ۵٬۰۰۰ متر مربع × ۸۰ دلار برای هر متر مربع معادل ۴۰۰ هزار دلار است؛ چنین قیمت واحدی را نمی توان به همه شهرک های صنعتی ایران تعمیم داد. هزینه ساخت بنا با فرض متوسط ۳۶۰ دلار برای هر متر مربع × ۲٬۲۰۰ متر مربع معادل ۷۹۲ هزار دلار محاسبه می شود. تجهیزات اصلی ۵۵۰ هزار دلار، تجهیزات و ماشین آلات جانبی ۱۸۰ هزار دلار، تجهیزات آزمون و کنترل کیفیت ۱۰۰ هزار دلار و زیرساخت های عمومی کارگاه ۱۵۰ هزار دلار برآورد فرضی دارند.
| جزء سرمایه ثابت | مبلغ سناریوی مبنا (هزار دلار) | نوع داده |
|---|---|---|
| زمین | ۴۰۰ | فرض مطالعاتی وابسته به محل |
| محوطه سازی و مسیرها | ۱۴۰ | برآورد اولیه مهندسی |
| احداث زیربنای ۲٬۲۰۰ متر مربع | ۷۹۲ | فرض ۳۶۰ دلار برای متر مربع |
| ماشین آلات اصلی برش، خم، جوش و رنگ | ۵۵۰ | بودجه مطالعاتی تجهیزات |
| ماشین آلات جانبی و جابه جایی | ۱۸۰ | بودجه مطالعاتی تجهیزات |
| تجهیزات آزمون و کنترل کیفیت | ۱۰۰ | بودجه مطالعاتی |
| زیرساخت عمومی کارگاه و اتصالات | ۱۵۰ | بودجه مطالعاتی |
| طراحی مهندسی، نصب، آموزش و پیش از بهره برداری | ۲۳۰ | بودجه مطالعاتی |
| ذخیره پیش بینی نشده | ۲۳۰ | ذخیره برآورد اولیه |
| سرمایه ثابت با زمین | ۲٬۷۷۲ | جمع ردیف ها |
در این مدل، ۵۵۰ هزار دلار هزینه تجهیزات اصلی با ۲.۷۷۲ میلیون دلار سرمایه ثابت تفاوت قابل توجهی دارد؛ ساختمان، زمین، محوطه، آزمون، نصب و ذخیره سرمایه نقش مهمی دارند. هزینه های حقوق گمرکی، حمل، بیمه و نصب تجهیزات وارداتی باید در استعلام واقعی تفکیک شوند و اگر در قیمت فروش تامین کننده لحاظ نشده باشند، به بودجه افزوده شوند. همچنین اگر کارخانه ملک یا سالن آماده اجاره کند، منطق تامین مالی آن با خرید زمین و احداث سالن متفاوت خواهد شد.
هزینه مواد اولیه و بهای متغیر تولید
برای هر دستگاه، هزینه خرید شاسی ۴۵٬۰۰۰ دلار، فولاد ۳.۲ تن × ۹۵۰ دلار = ۳٬۰۴۰ دلار، مجموعه هیدرولیک و اجزای فشرده سازی ۱۳٬۰۰۰ دلار، برق و کنترل ۱٬۶۰۰ دلار، سایر مجموعه های خریدنی و اتصالات ۴٬۸۰۰ دلار و رنگ و پوشش ۶۰۰ دلار فرض شده است. بنابراین جمع مواد و قطعات مستقیم هر خودرو ۶۸٬۰۴۰ دلار و برای ۶۰ دستگاه ۴٬۰۸۲٬۴۰۰ دلار در سال خواهد بود. مقدار ۹۵۰ دلار به ازای تن فولاد صرفا قیمت ورودی مدل است، نه نرخ اعلام شده بازار فولاد ایران در مهر ۱۴۰۵.
با افزودن ۳٬۲۰۰ دلار دستمزد مستقیم و خدمات تولیدی، ۹۰۰ دلار مصرف متغیر عملیاتی و مواد کمکی و ۱٬۶۰۰ دلار آزمون، جابه جایی و ذخیره گارانتی متغیر، بهای متغیر هر دستگاه به ۷۳٬۷۴۰ دلار می رسد. برای تولید ۶۰ دستگاه، جمع هزینه های متغیر ۴٬۴۲۴٬۴۰۰ دلار است. این روش محاسبه مانع از آن می شود که دستمزد مستقیم هم در بهای واحد و هم در هزینه ثابت کارخانه دو بار منظور شود.
برآورد سرمایه در گردش بر پایه چرخه عملیات
سرمایه در گردش در این صنعت از وزن مالی شاسی و دوره وصول مطالبات تاثیر می گیرد. در مدل مبنا، موجودی شاسی، فولاد و قطعات حدود ۵۵۰ هزار دلار، کالای در جریان ساخت و محصول آماده تحویل حدود ۲۵۰ هزار دلار، مطالبات مشتریان معادل نزدیک به ۶۰ روز فروش = ۹۸۰ هزار دلار و وجه نقد لازم برای عملیات ۱۳۰ هزار دلار فرض می شوند. از مجموع ۱.۹۱ میلیون دلار، اعتبار خرید از تامین کنندگان حدود ۳۴۰ هزار دلار کسر می شود. بنابراین سرمایه در گردش خالص مدل ۱.۵۷ میلیون دلار است.
تغییر شرایط پرداخت شاسی، پیش پرداخت خرید خارجی، مدت ساخت جک ها یا تاخیر در وصول مطالبات می تواند سرمایه در گردش را به شدت تغییر دهد. همین علت باعث می شود در پروژه واقعی به جای فرض یک درصد ثابت از سرمایه ثابت، زمان چرخه سفارش تا تحویل و وصول وجه نقد محاسبه شود. در این سناریو سرمایه در گردش از نصف سرمایه ثابت نیز بیشتر است؛ حذف آن از بودجه اولیه، برآورد مالی را ناکارآمد می کند.
سرمایه گذاری اولیه و فروش سالانه
سرمایه گذاری اولیه = ۲.۷۷۲ میلیون دلار سرمایه ثابت + ۱.۵۷ میلیون دلار سرمایه در گردش = حدود ۴.۳۴۲ میلیون دلار. در فرض فروش واقعی ۶۰ دستگاه × ۹۸ هزار دلار، درآمد سالانه حدود ۵.۸۸ میلیون دلار خواهد بود. این فروش تضمین شده نیست؛ باید در مدل سرمایه گذار به قراردادهای محتمل، برنامه تحویل، توان تولید و شرایط وصول وجه مربوط شود.
پس از کسر ۴.۴۲۴۴ میلیون دلار هزینه متغیر، مازاد حاصل برای پوشش هزینه های ثابت و سود عملیاتی ۱.۴۵۵۶ میلیون دلار است. با فرض ۶۵۰ هزار دلار هزینه ثابت عملیاتی و اداری سالانه که دستمزد مستقیم قبلا محسوب شده را تکرار نمی کند، سود قبل از بهره، مالیات و استهلاک (EBITDA) تقریبی ۸۰۵٬۶۰۰ دلار در سال به دست می آید؛ معادل حدود ۱۳.۷ درصد فروش. این عدد سود خالص، جریان نقدی آزاد یا بازده تضمین شده سرمایه گذار نیست. استهلاک، مالیات، هزینه تامین مالی، تعویض سرمایه ای و زمان بندی دریافت وجه باید جدا مدل سازی شوند. محاسبه IRR و NPV معتبر بدون جریان نقدی چندساله، نرخ تنزیل، برنامه سرمایه گذاری و ارزش انتهای دوره قابل دفاع نیست.
شاخص های کلیدی سرمایه گذاری
| شاخص | مقدار سناریوی مبنا |
|---|---|
| محصول منتخب | خودروی حمل پسماند عقب بار، اتاق ۱۲ متر مکعب |
| ظرفیت اسمی خط | ۸۰ دستگاه در سال |
| تولید و فروش موثر | ۶۰ دستگاه در سال |
| بهره برداری | ۷۵ درصد |
| روز و شیفت کاری | ۲۵۰ روز، یک شیفت ۸ ساعته |
| خروجی متوسط | ۵ دستگاه در ماه |
| فولاد ورودی | ۱۹۲ تن در سال |
| خرید شاسی | ۶۰ دستگاه در سال |
| زمین و زیربنا | ۵٬۰۰۰ و ۲٬۲۰۰ متر مربع |
| نیروی انسانی | حدود ۳۵ تا ۴۵ نفر |
| هزینه تجهیزات اصلی | ۵۵۰٬۰۰۰ دلار |
| سرمایه ثابت بدون زمین | ۲٬۳۷۲٬۰۰۰ دلار |
| سرمایه ثابت با زمین | ۲٬۷۷۲٬۰۰۰ دلار |
| سرمایه در گردش | ۱٬۵۷۰٬۰۰۰ دلار |
| سرمایه گذاری اولیه | ۴٬۳۴۲٬۰۰۰ دلار |
| فروش سالانه مفروض | ۵٬۸۸۰٬۰۰۰ دلار |
| EBITDA برآوردی | ۸۰۵٬۶۰۰ دلار در سال |
این شاخص ها صرفا برای یک محصول، یک سطح داخلی سازی و یک ظرفیت محاسبه شده اند. افزودن خط جاروب مکنده، خودروی آتش نشانی یا بالابر بدون تنظیم مجدد قیمت محصول، جیگ، تجهیزات آزمون، تیراژ و منابع مالی، امکان سنجی را مخدوش می کند. پیش از تصمیم نهایی باید برای هر خانواده محصول مدل هزینه مستقل ساخت و سهم مشترک واقعی ساختمان و ماشین آلات تعیین شود.
ریسک های اصلی اجرای پروژه و معیار انتخاب فناوری
- مهم ترین ریسک عملیاتی، ناسازگاری محصول با شاسی و الزامات تایید خودرو است. انتخاب شاسی صرفا بر اساس قیمت اولیه، بدون توجه به وزن مجاز، نقاط مجاز اتصال، نسبت دنده و امکان تامین PTO می تواند به تغییر کامل طرح بدنه منجر شود.
- ریسک دوم، کیفیت پایین یا کمبود جک ها و قطعات هیدرولیک است؛ توقف یک قطعه بحرانی می تواند چند اتاق تکمیل شده را در مرحله نهایی معطل کند.
- ریسک سوم، ضعف آزمون و ایمنی است که علاوه بر هزینه تعمیر، مسئولیت ناشی از کارکرد ناایمن محصول را بالا می برد.
از منظر اجرای کارخانه، هزینه زمین و سالن، ظرفیت واقعی فرآیند پوشش، مهارت جوشکاران، زمان تامین شاسی و شرایط پرداخت خرید از مهم ترین فرض های نیازمند راستی آزمایی هستند. همچنین باید امکان تولید اقتصادی بخشی از مجموعه ها در داخل با خرید آماده آنها مقایسه شود؛ داخلی سازی بیشتر همیشه به معنی هزینه کمتر نیست. برای نمونه، ساخت داخلی سیلندر تنها زمانی قابل دفاع است که تجهیزات ماشین کاری و آب بندی، کنترل کیفیت و حجم تقاضا به سطح کافی برسند.
پیش از تعهد سرمایه ای بزرگ، سفارش نمونه اولیه، تست کارکرد در شرایط واقعی، تایید طراحی شاسی، تهیه برنامه کنترل کیفیت و اخذ استعلام حداقل چند تامین کننده از نقاط کنترل حیاتی پروژه محسوب می شوند. ارزش واقعی این اقدامات در کاهش تغییرات طراحی پس از نصب خط است؛ تغییر نقشه اتاق پس از خرید دستگاه خم یا جیگ، ممکن است هزینه و زمان اجرای طرح را به مراتب بیشتر کند.
جمع بندی ارزیابی اولیه
طرح تولید خودرو و ماشین آلات خدمات شهری زمانی قابلیت تحلیل فنی و اقتصادی روشن پیدا می کند که نوع ماشین، محدوده تولید داخلی و شاسی پایه از ابتدا انتخاب شده باشد. در نمونه بررسی شده، کارخانه ای با ظرفیت اسمی ۸۰ و تولید موثر ۶۰ خودروی فشرده ساز عقب بار در سال، به حدود ۵ هزار متر مربع زمین، ۲.۲ هزار متر مربع زیربنا، ۳۵ تا ۴۵ نفر نیرو و سرمایه گذاری اولیه فرضی حدود ۴.۳۴ میلیون دلار نیاز دارد. این ارقام به روشنی وابسته به فرض قیمت خرید شاسی، قیمت فروش محصول، هزینه احداث و زمان گردش مطالبات هستند و نباید به عنوان قیمت قطعی اجرای پروژه در ایران منتشر یا استفاده شوند.
از دید سرمایه گذار، نخستین تصمیم تعیین نسبت ارزش افزوده ساخت داخل به ارزش شاسی آماده و سپس احراز امکان فروش، تایید فنی، دسترسی به قطعات و قابلیت انجام آزمون های ایمنی است. مطالعه اختصاصی بعدی باید آمار واقعی ناوگان و برنامه تامین مشتری، استعلام شاسی و تجهیزات، نقشه جانمایی، موازنه زمانی خط و مدل جریان نقدی را یکپارچه کند. مقاله حاضر برای شناخت صنعت و ارزیابی اولیه است و جایگزین طراحی مهندسی، استعلام رسمی، اخذ مجوز یا طرح توجیهی اختصاصی نیست.
